Хід будівництва
ЗВІТУЄМО:
2021
Листопад
Жовтень
Квітень
Травень
Червень
Липень
Серпень

БУДИНОК :

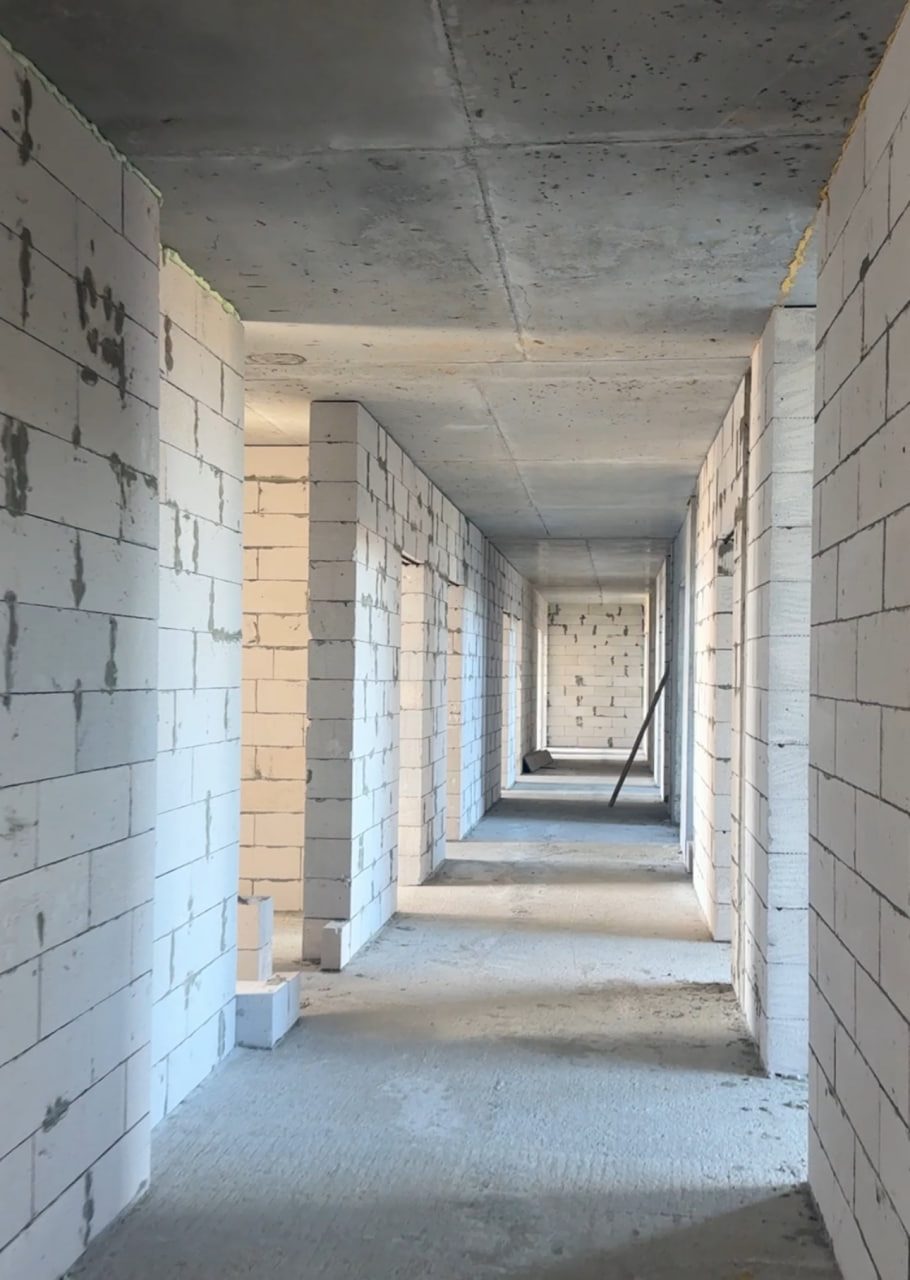

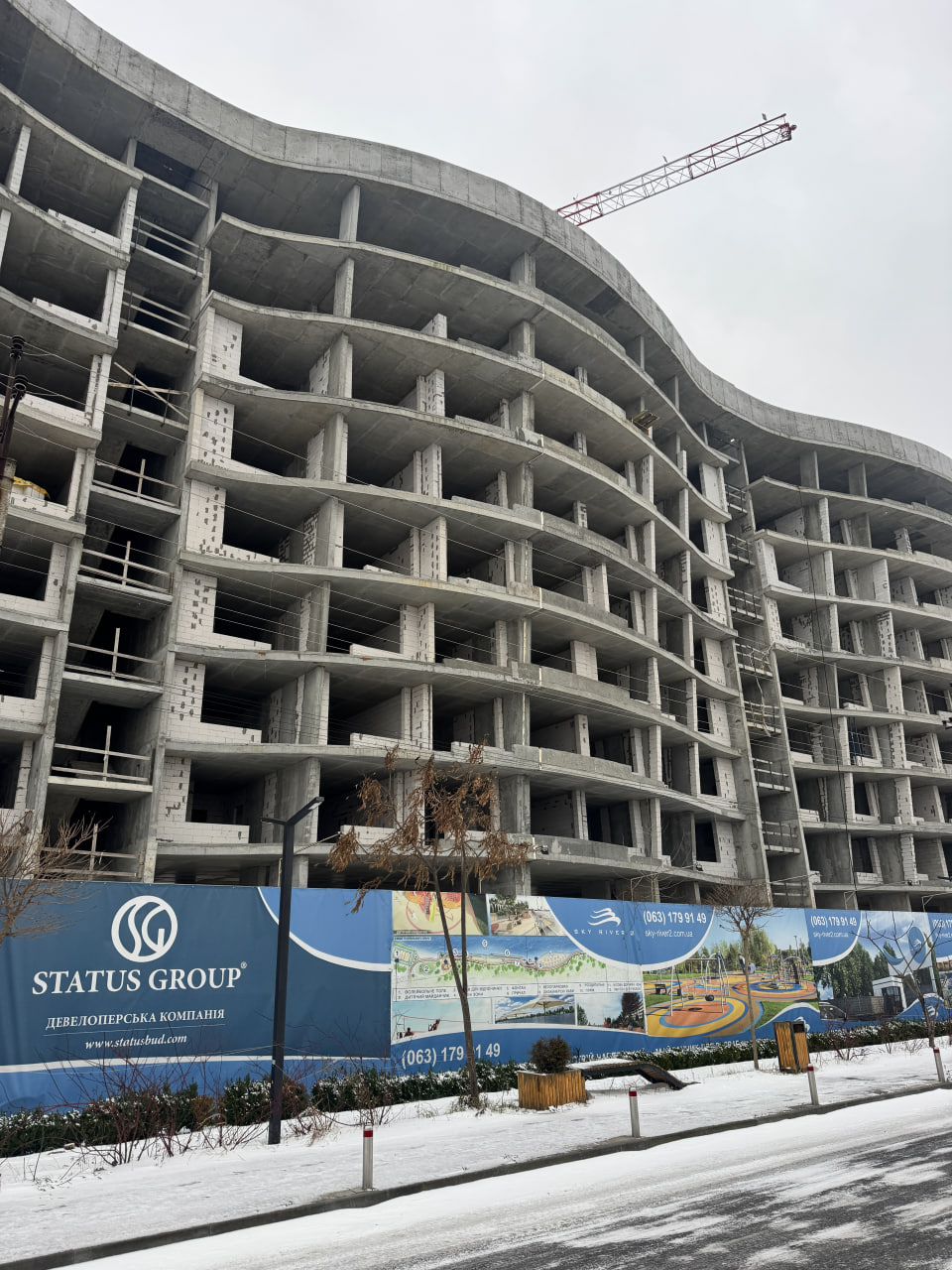

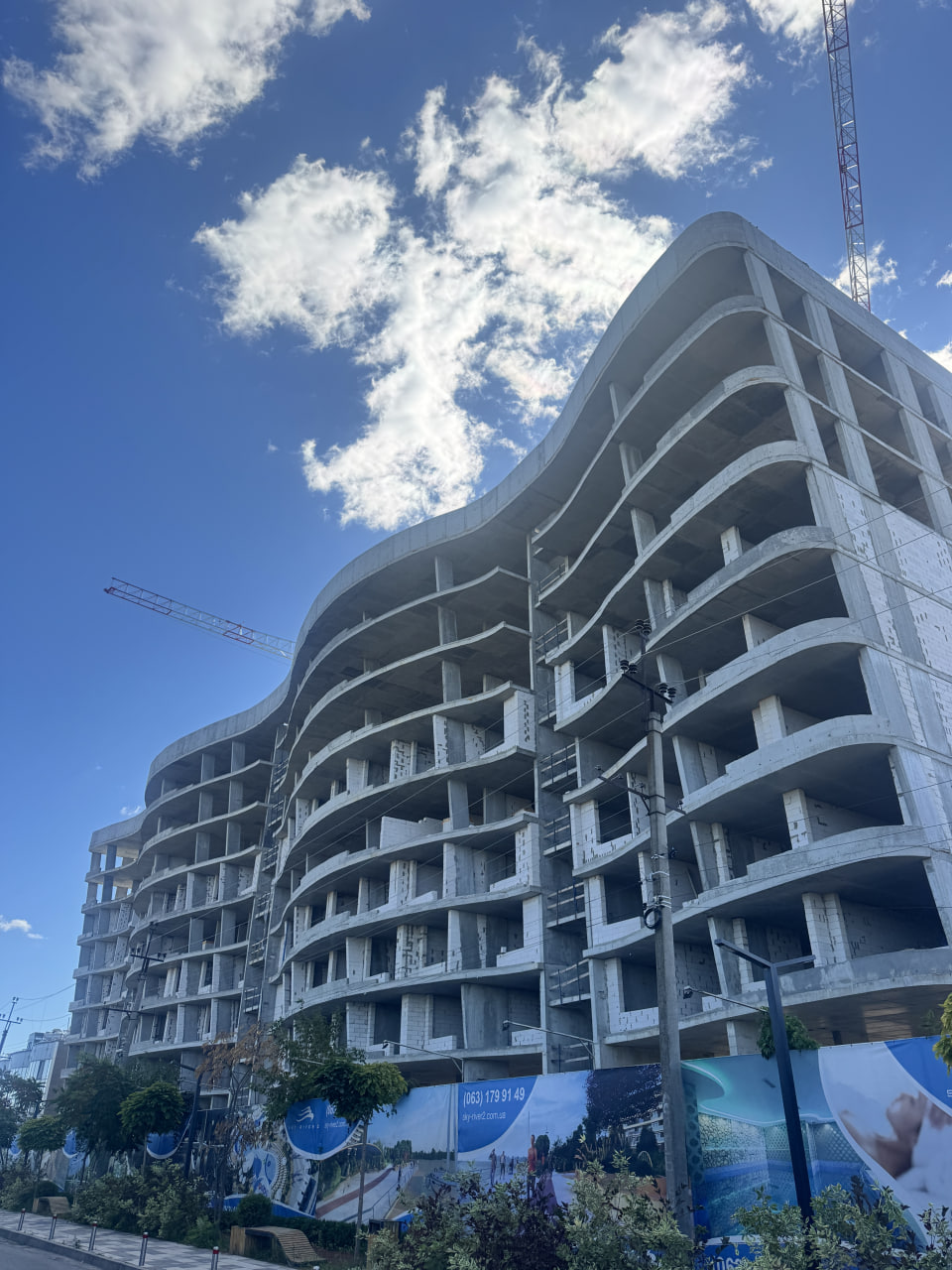

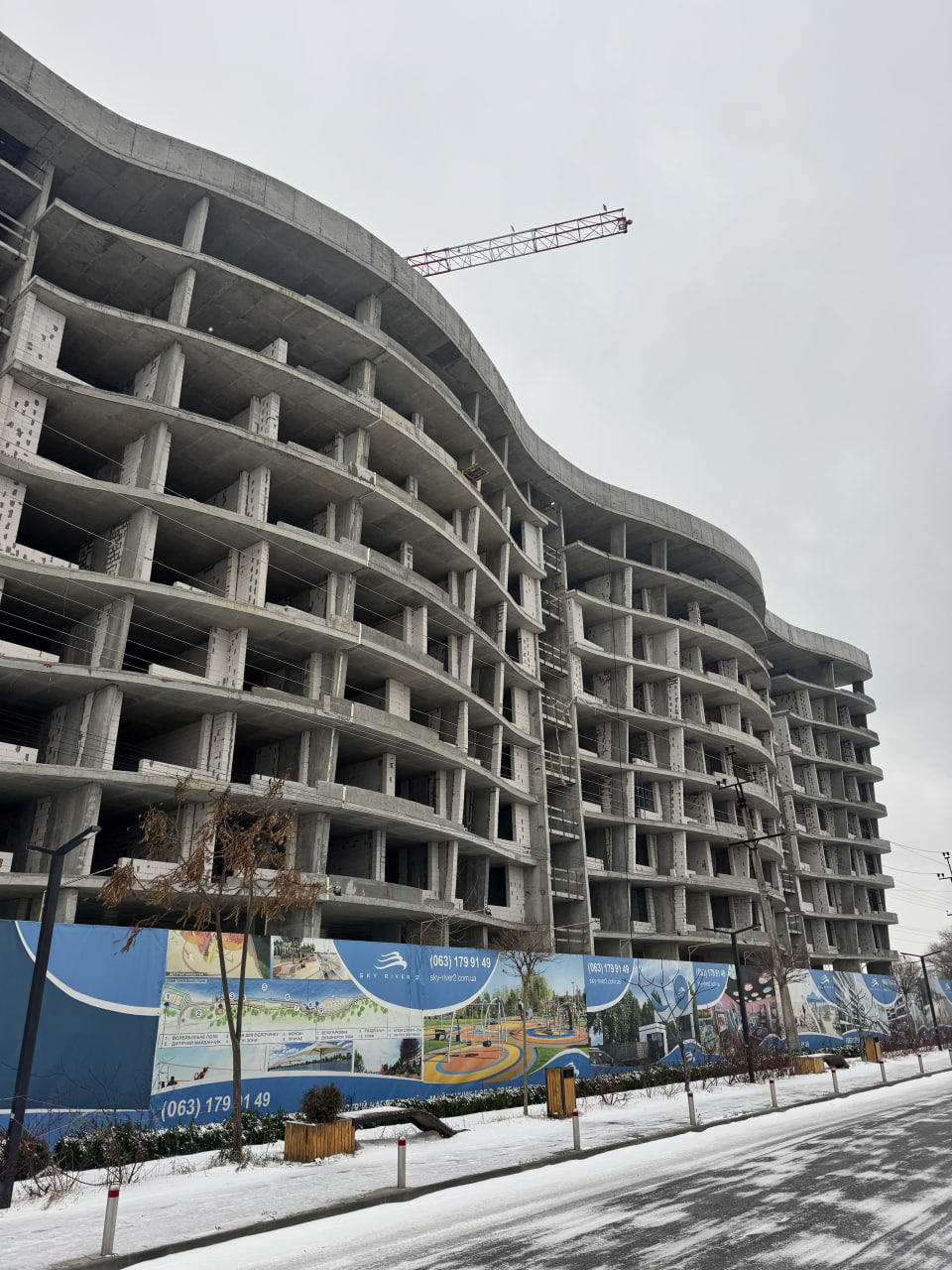

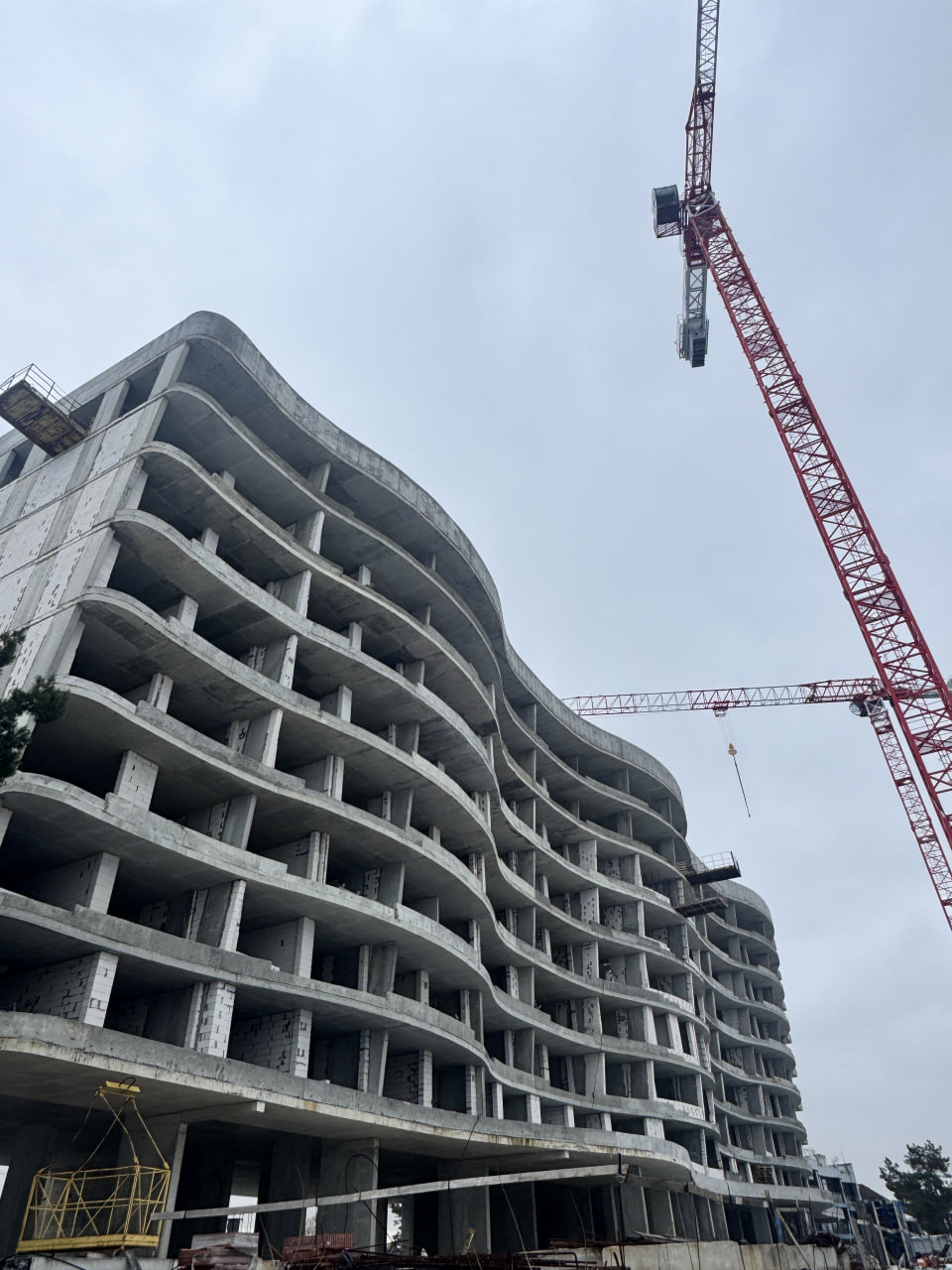

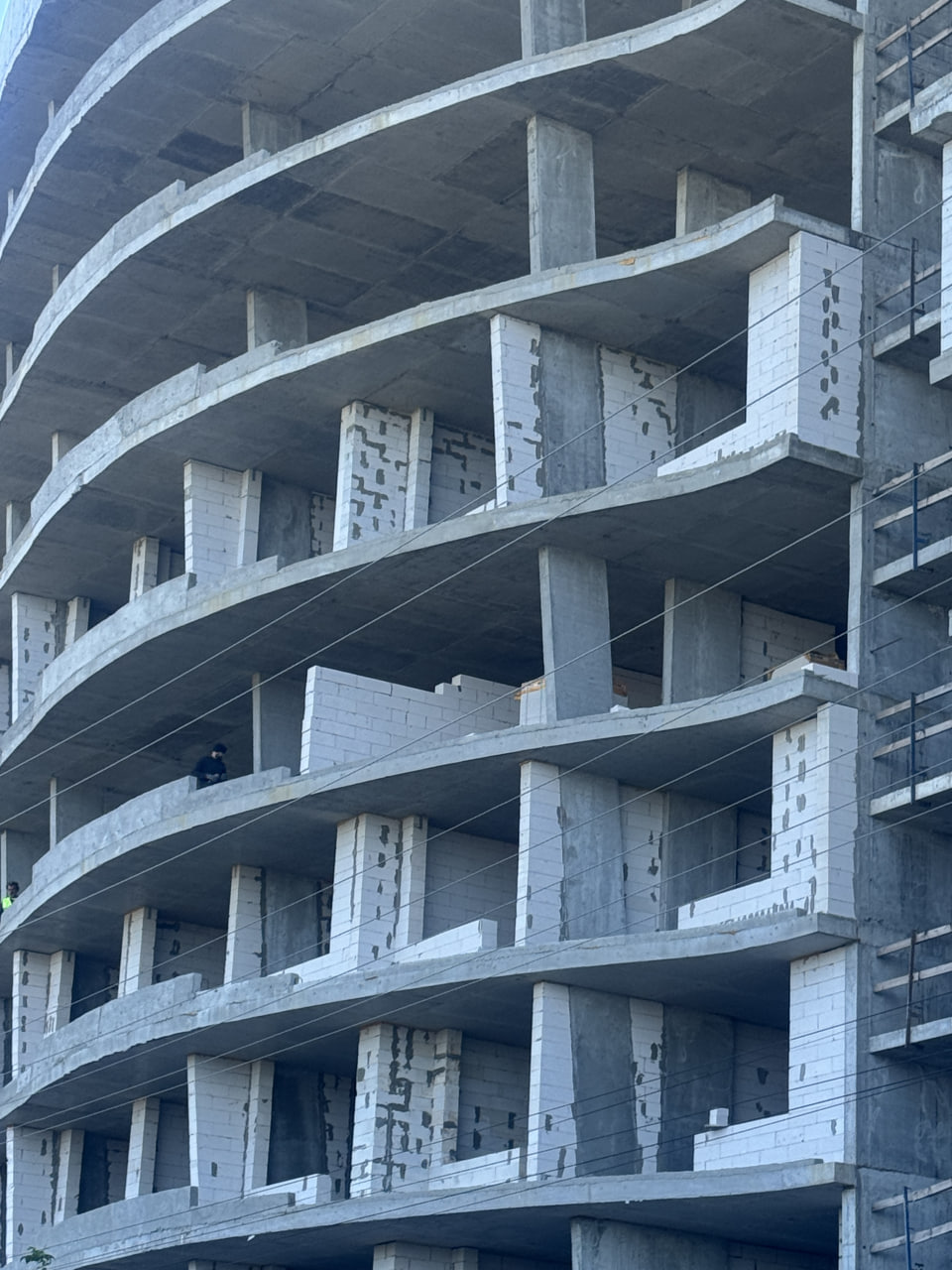

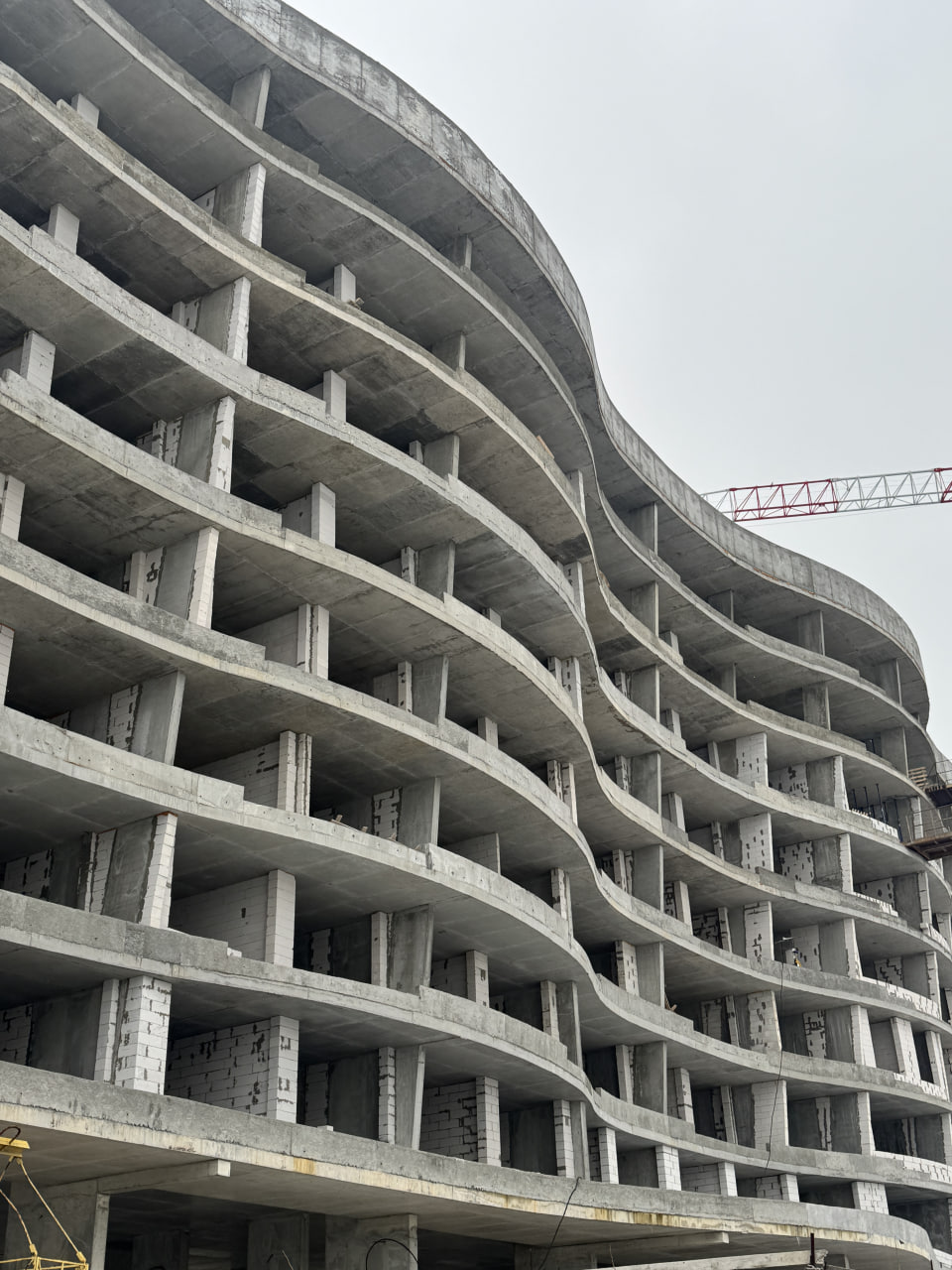

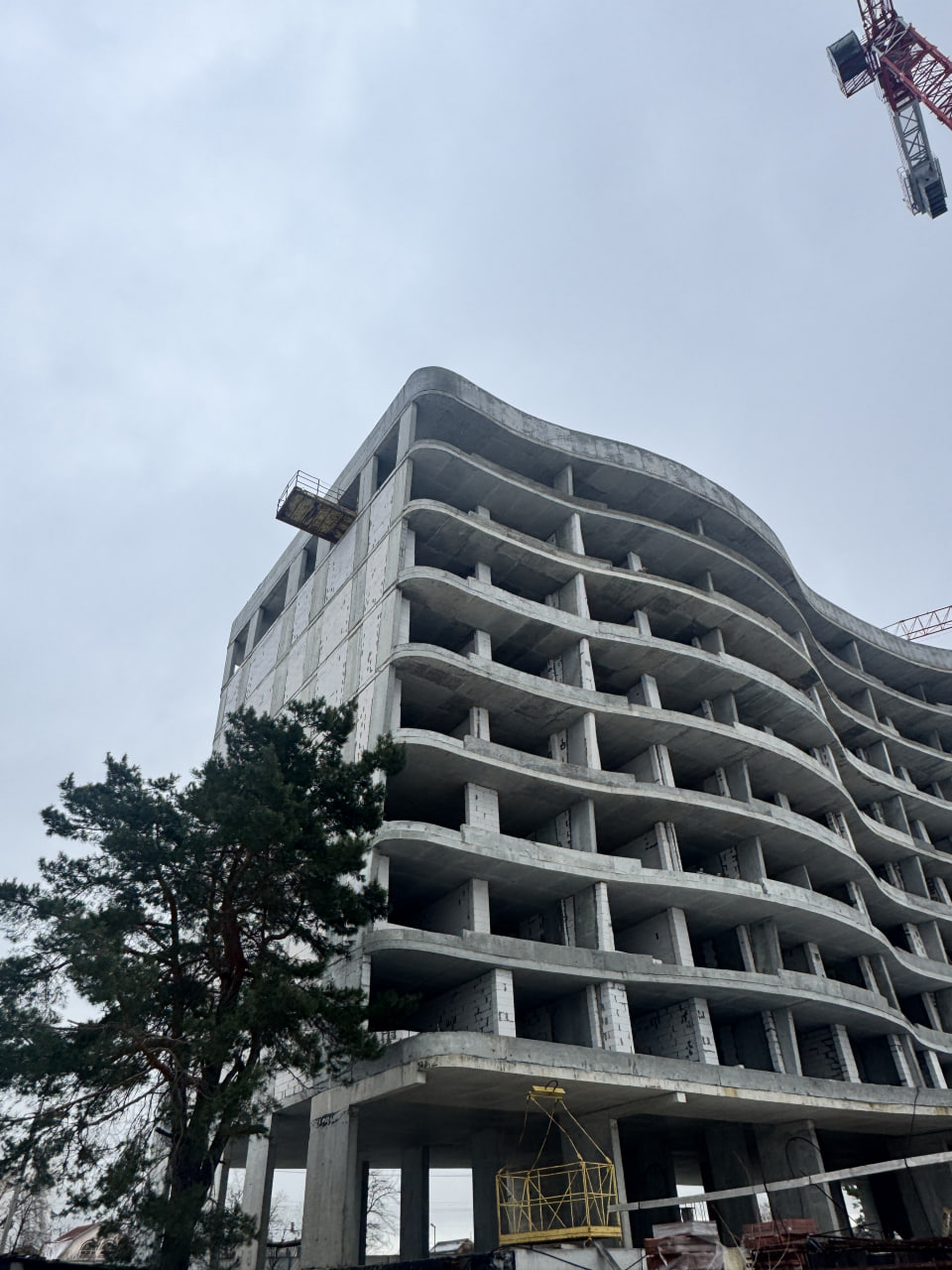

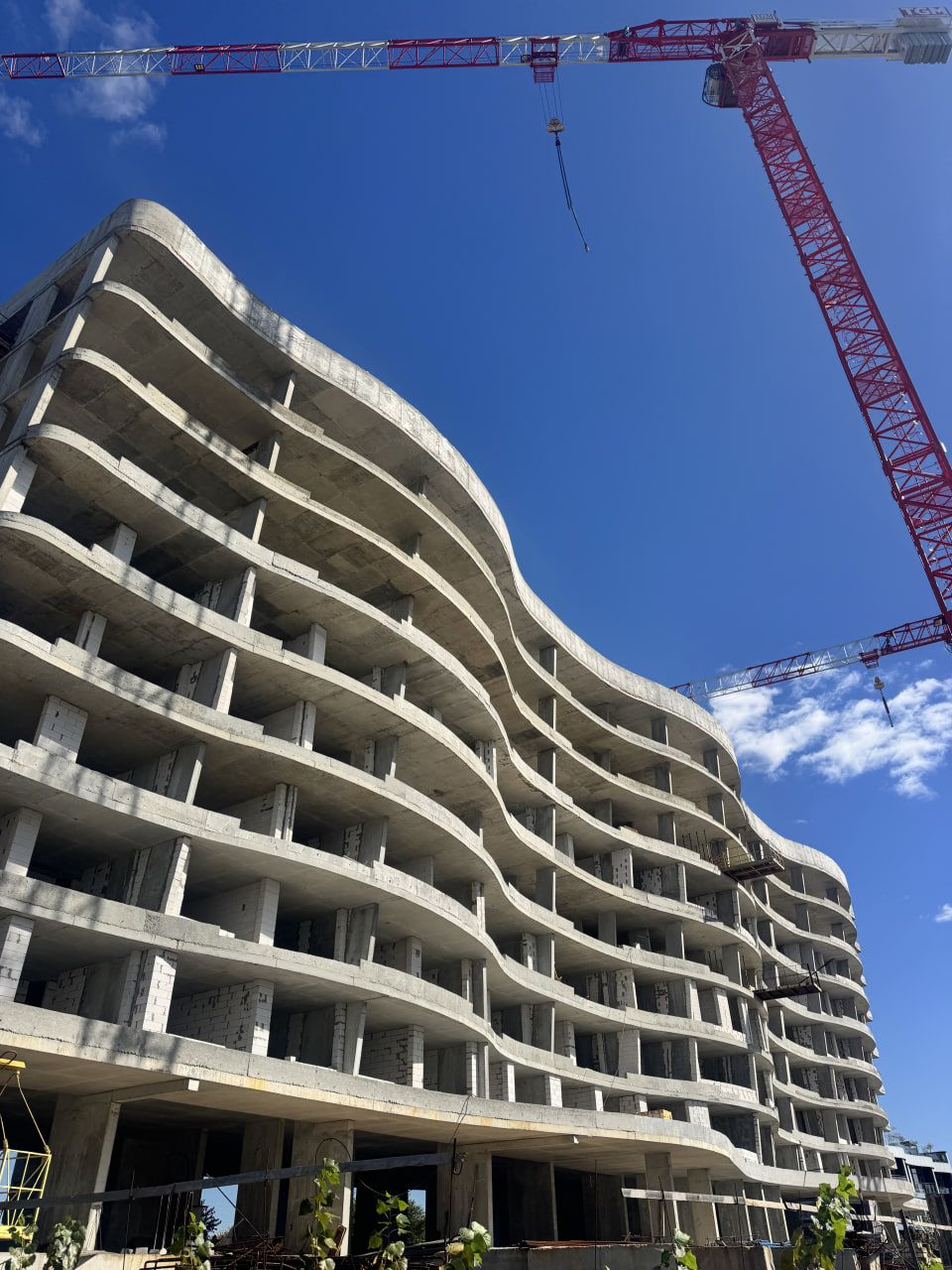

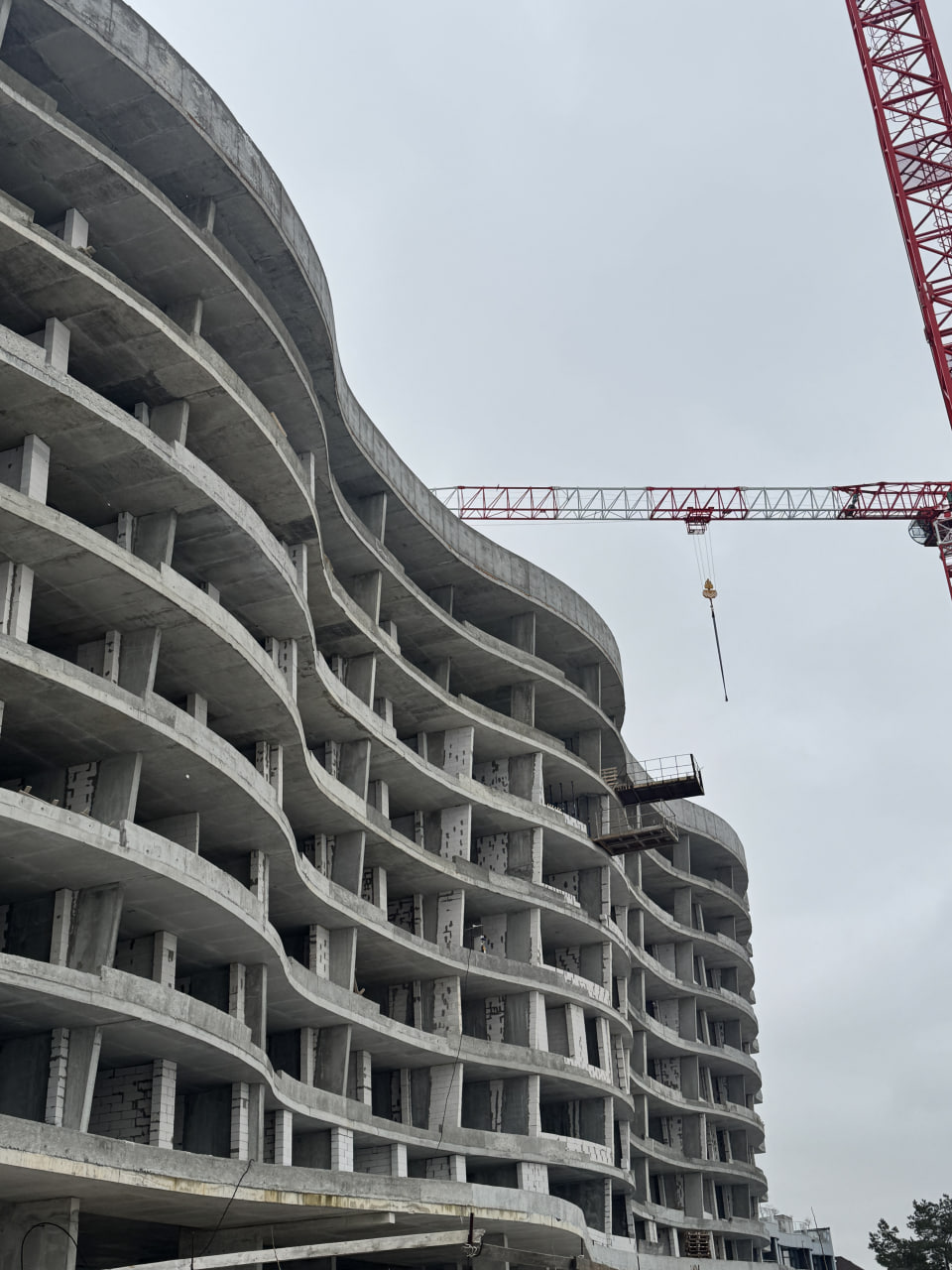

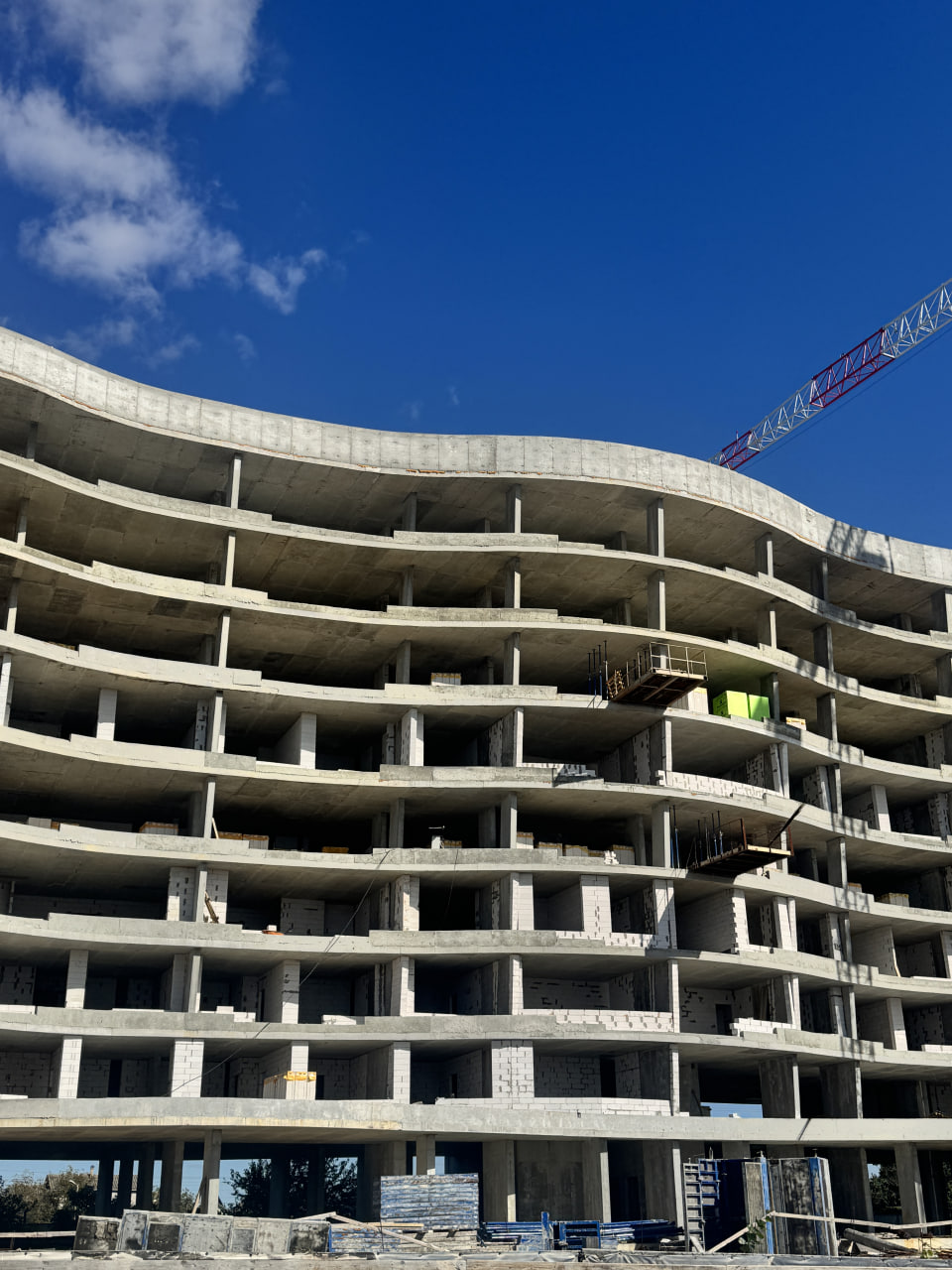

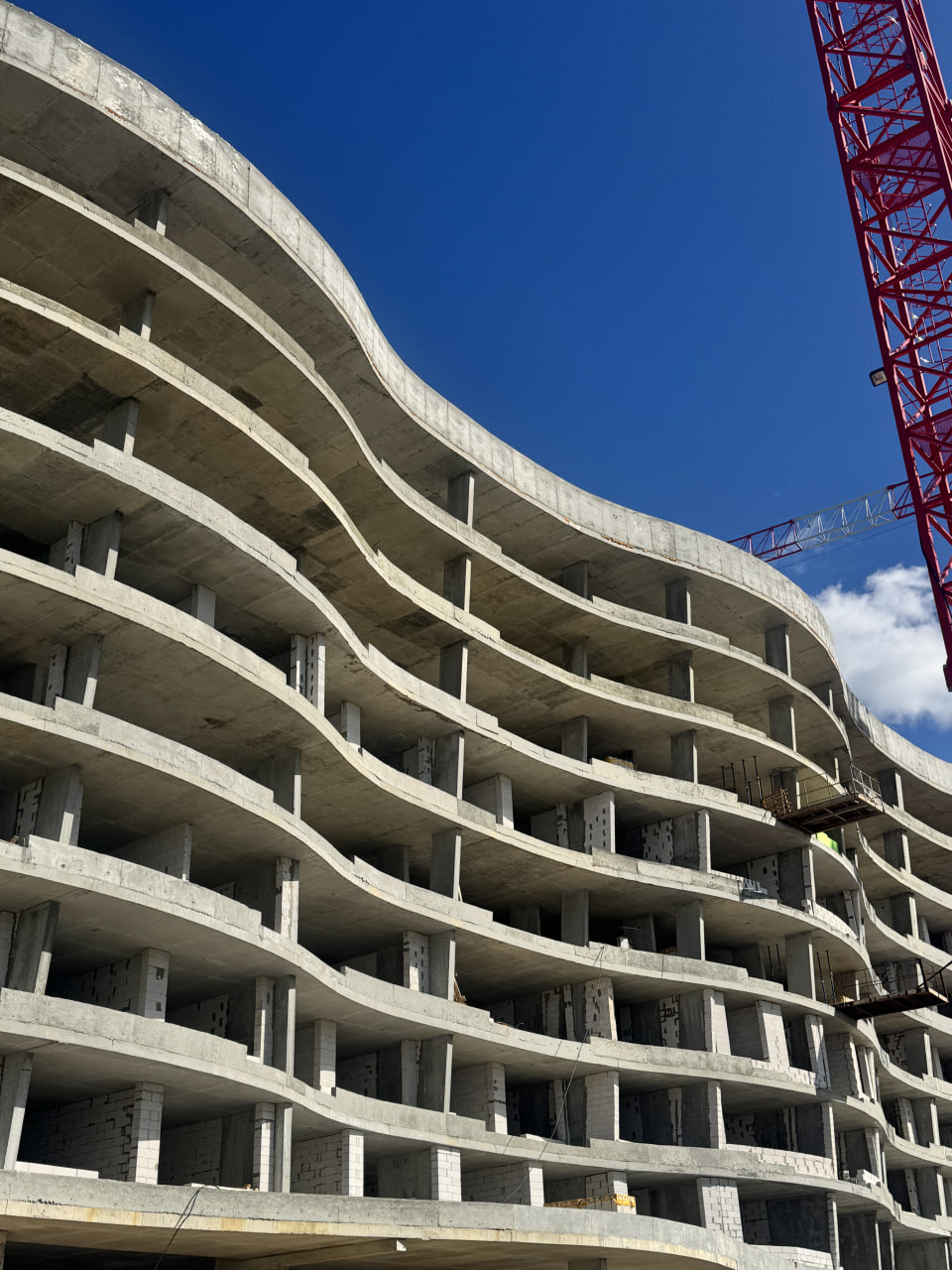

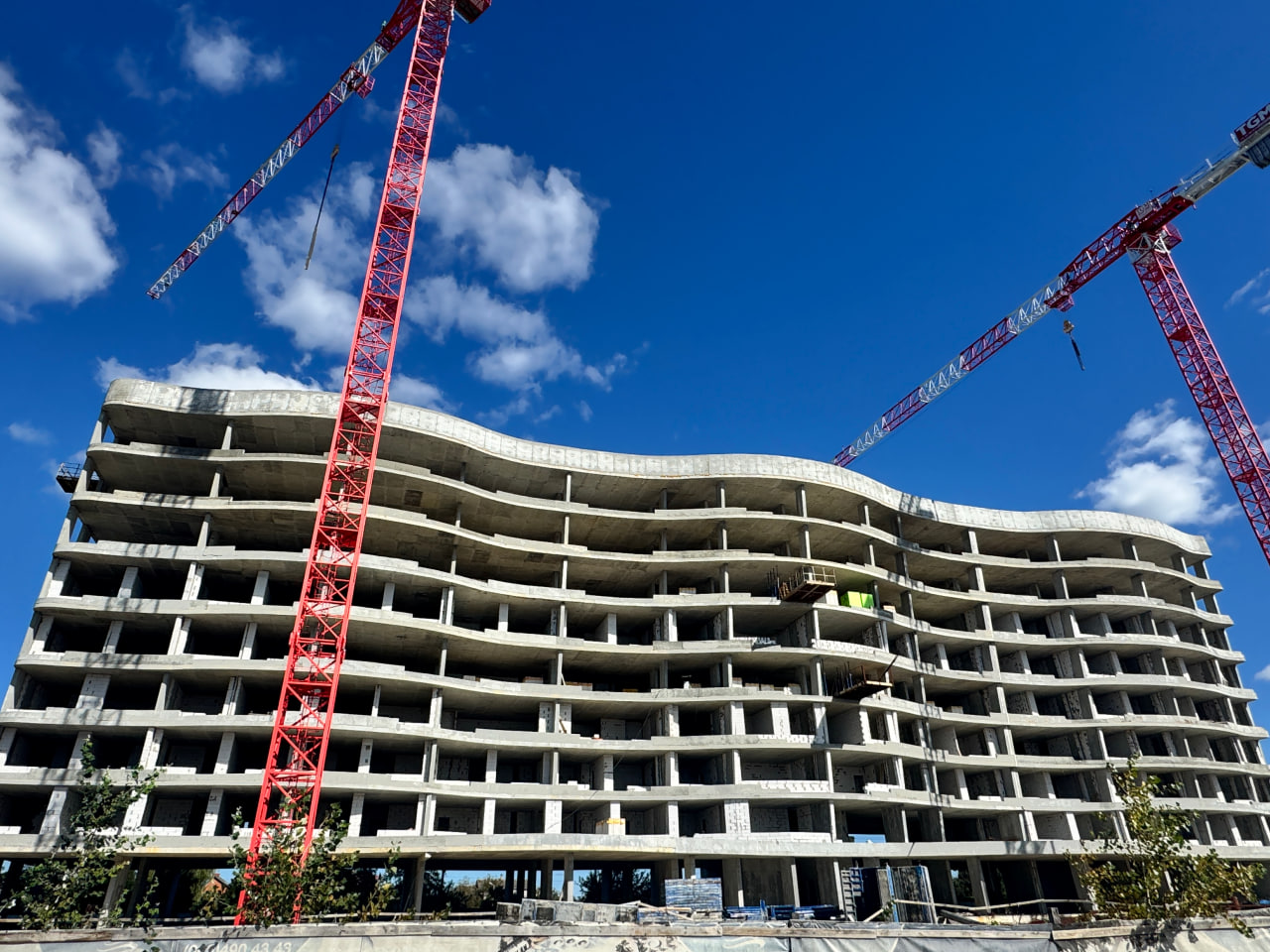

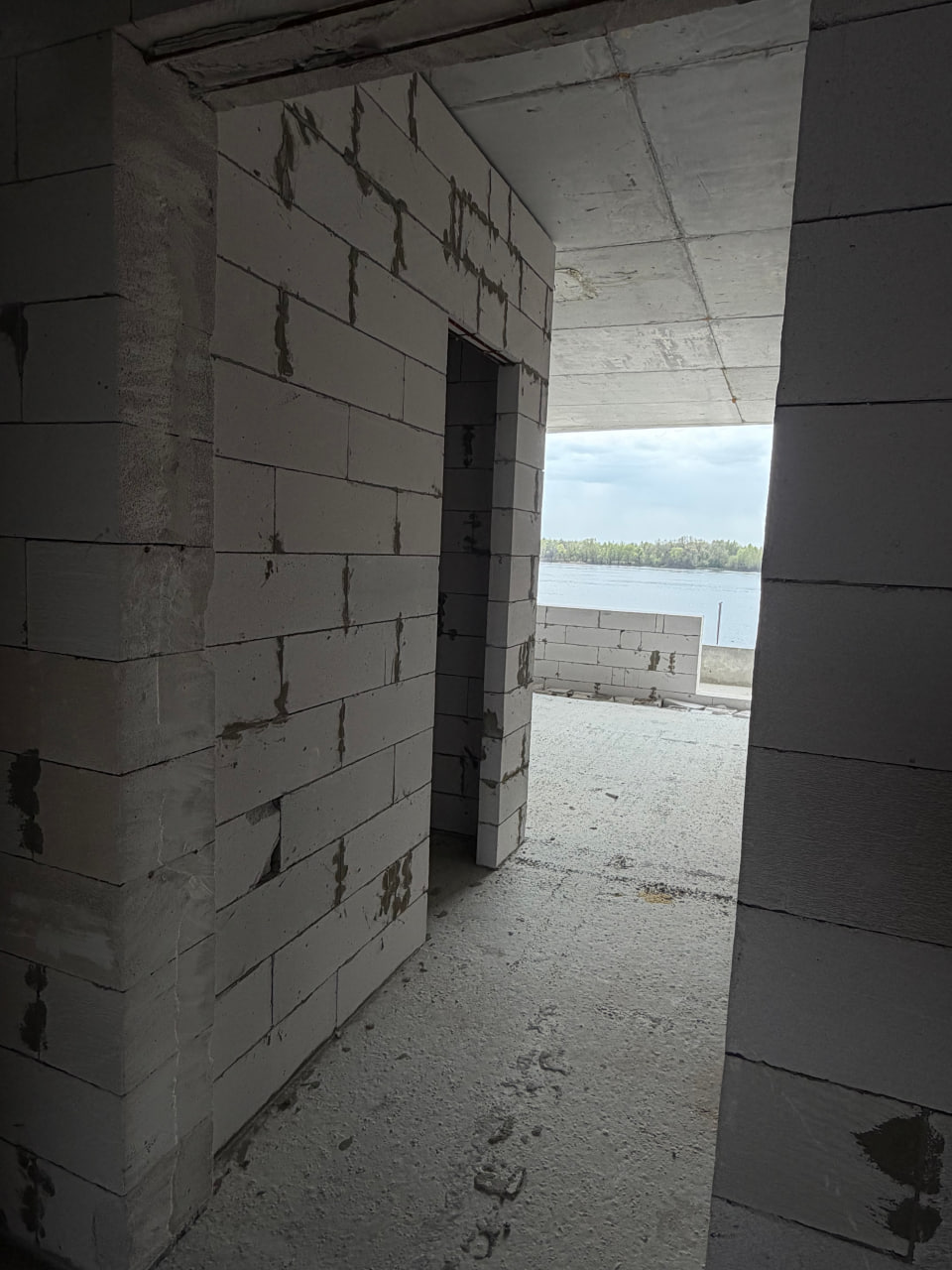

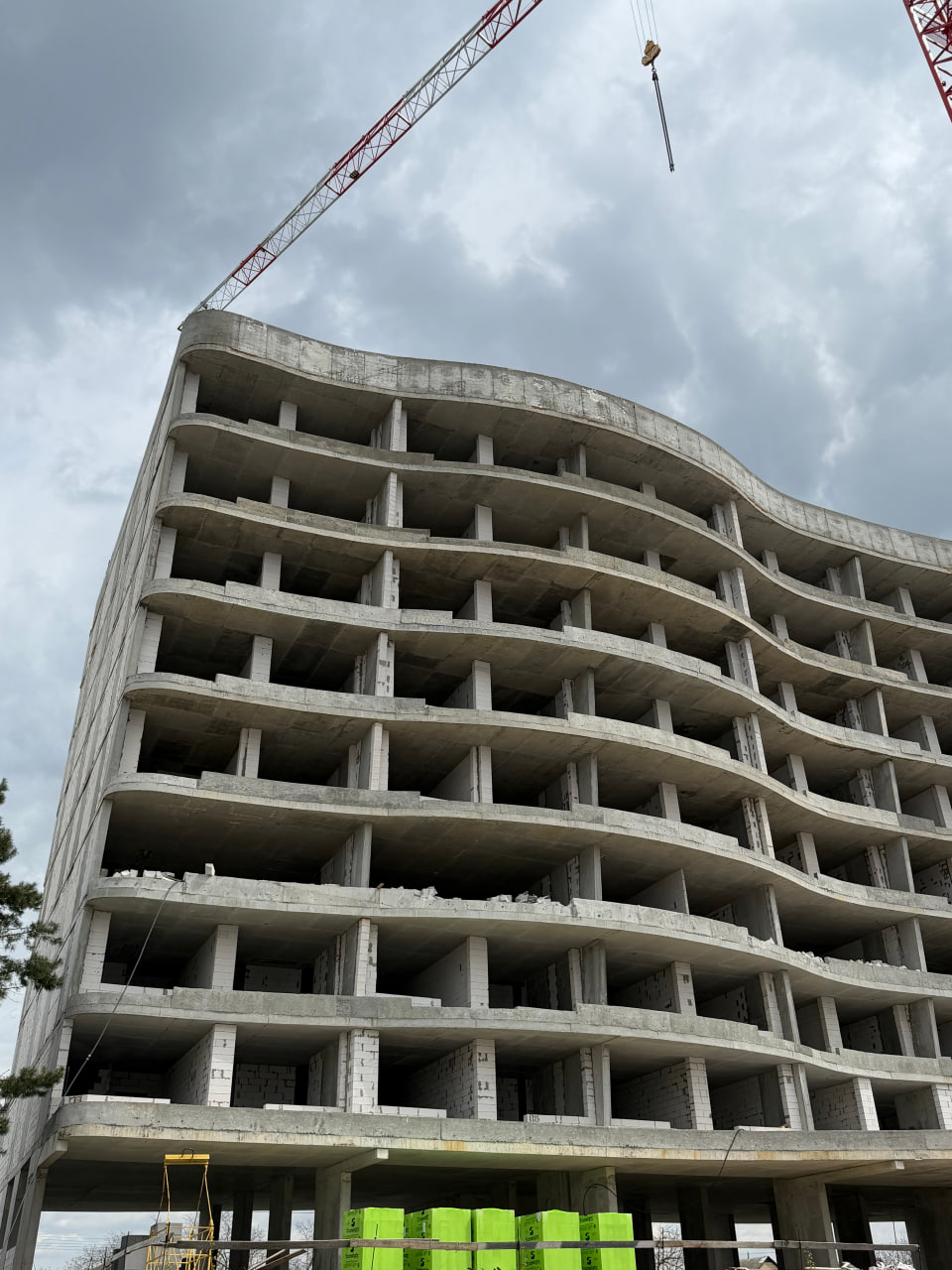

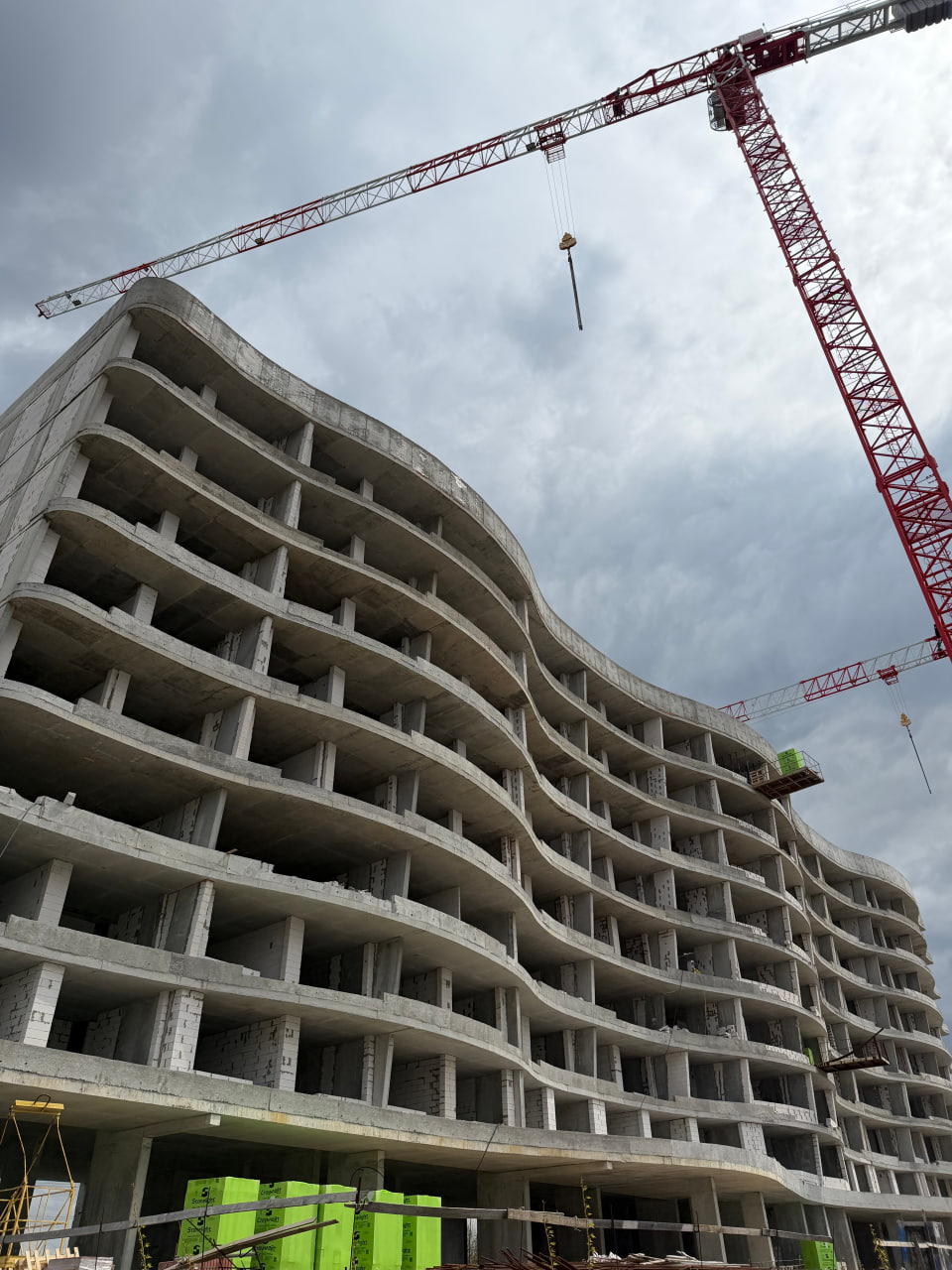

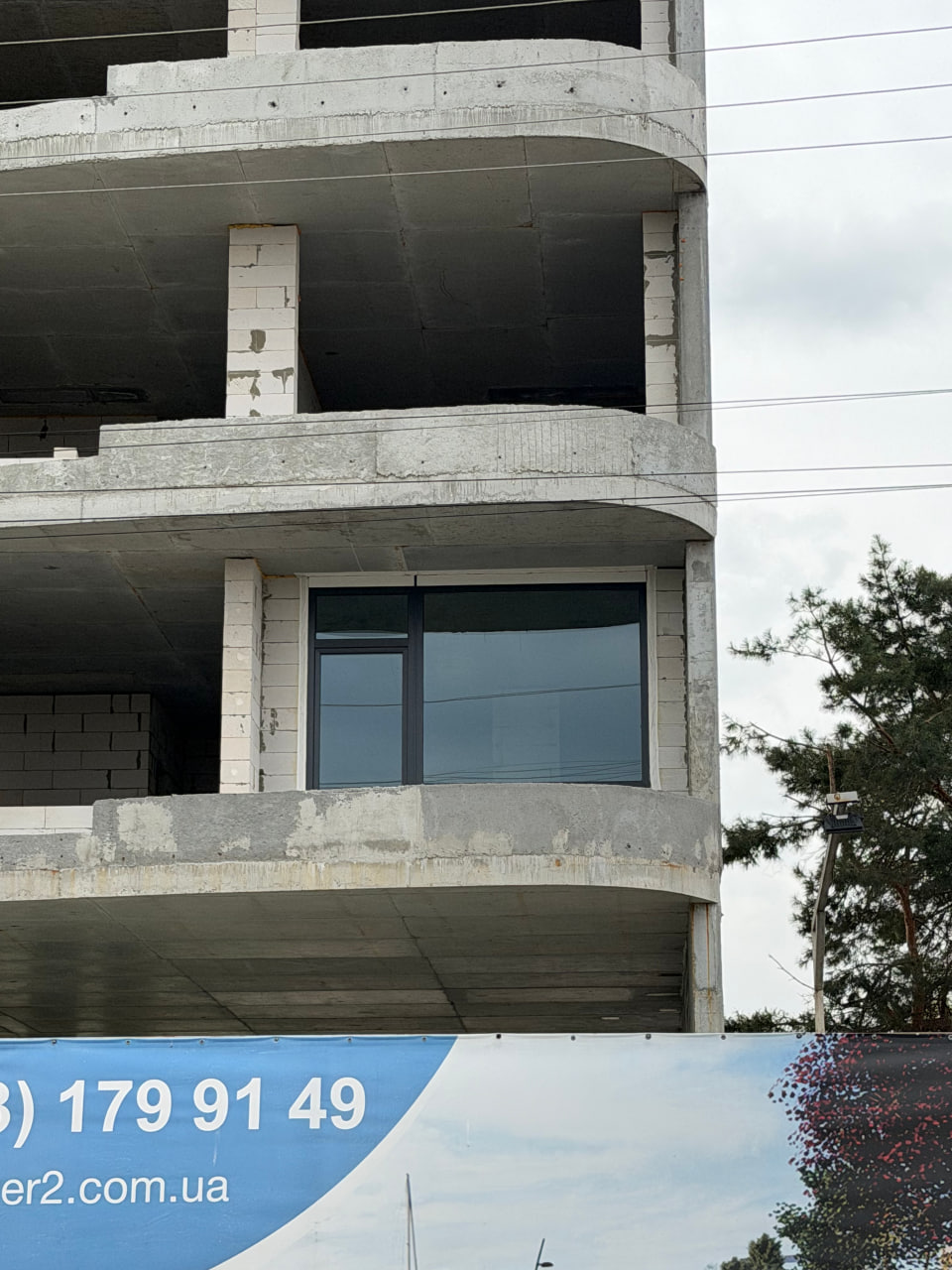

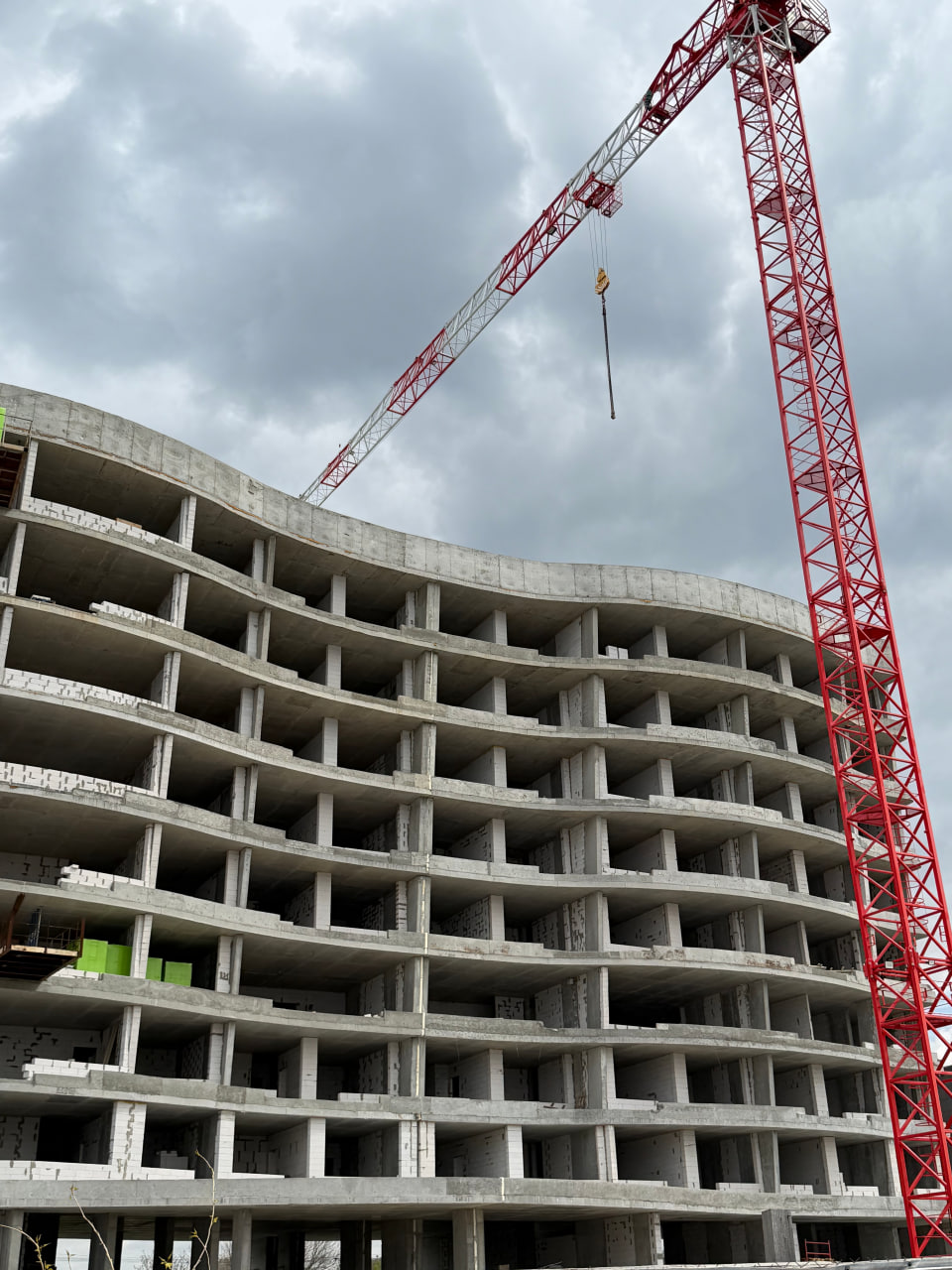

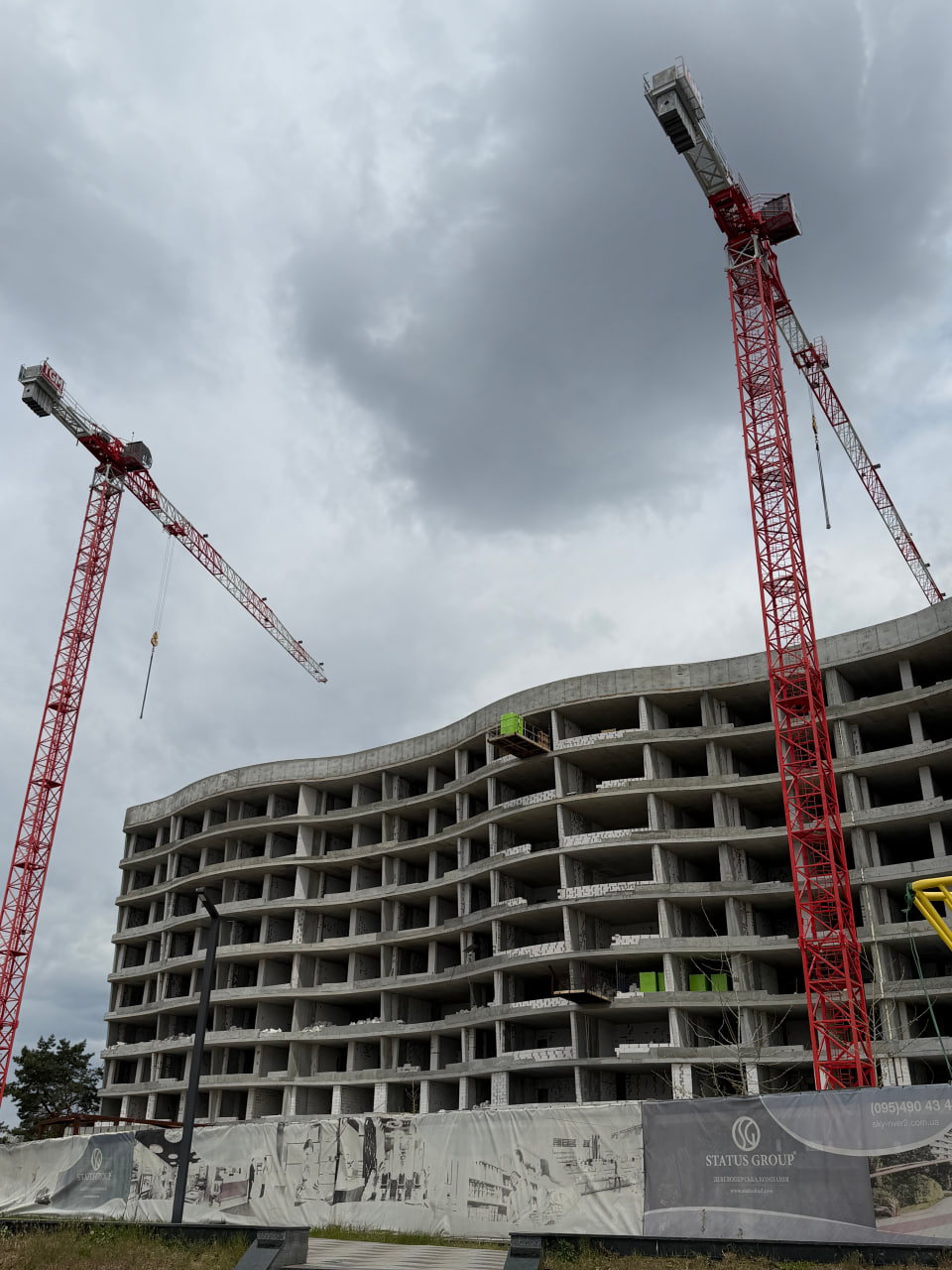

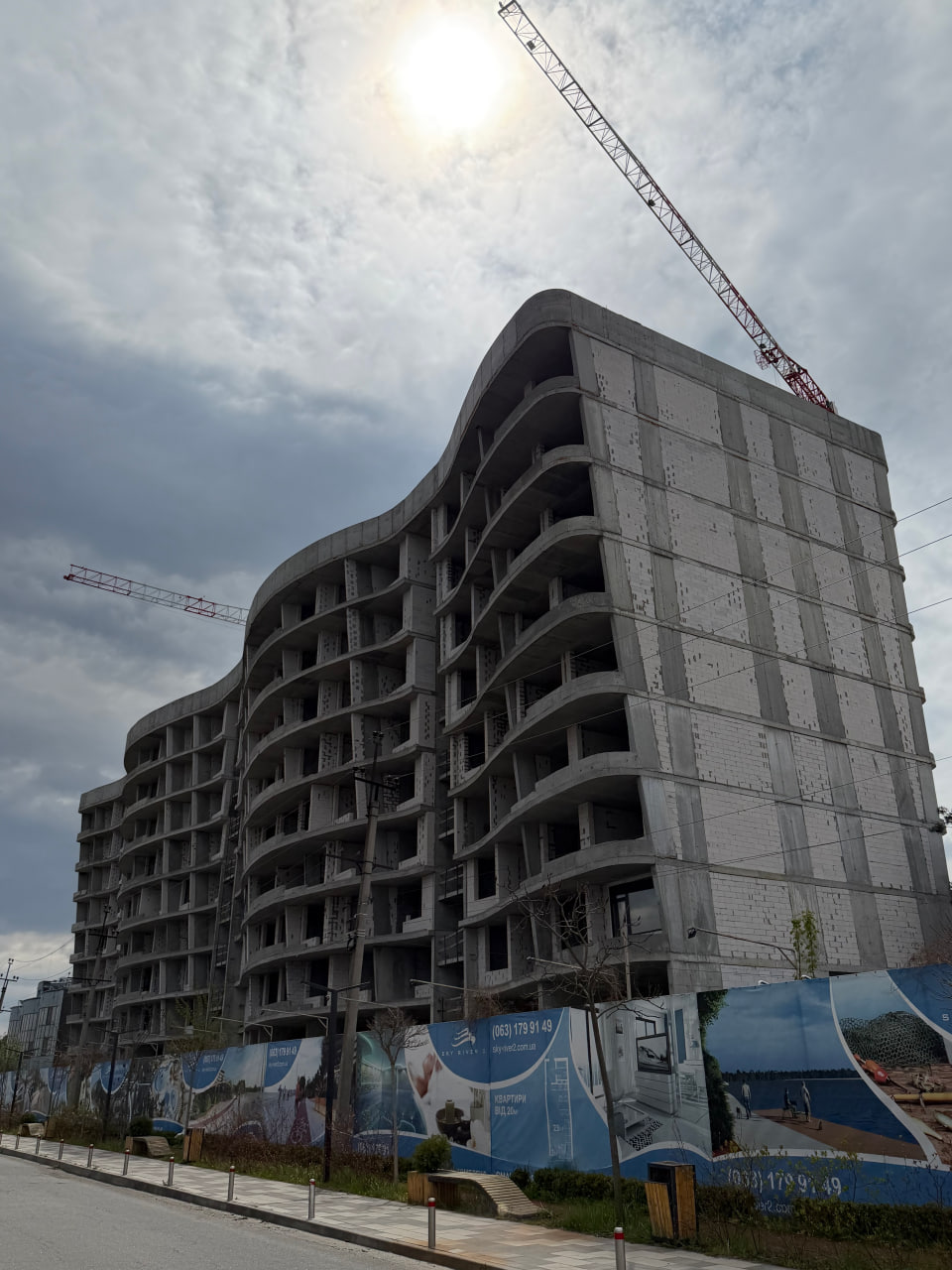

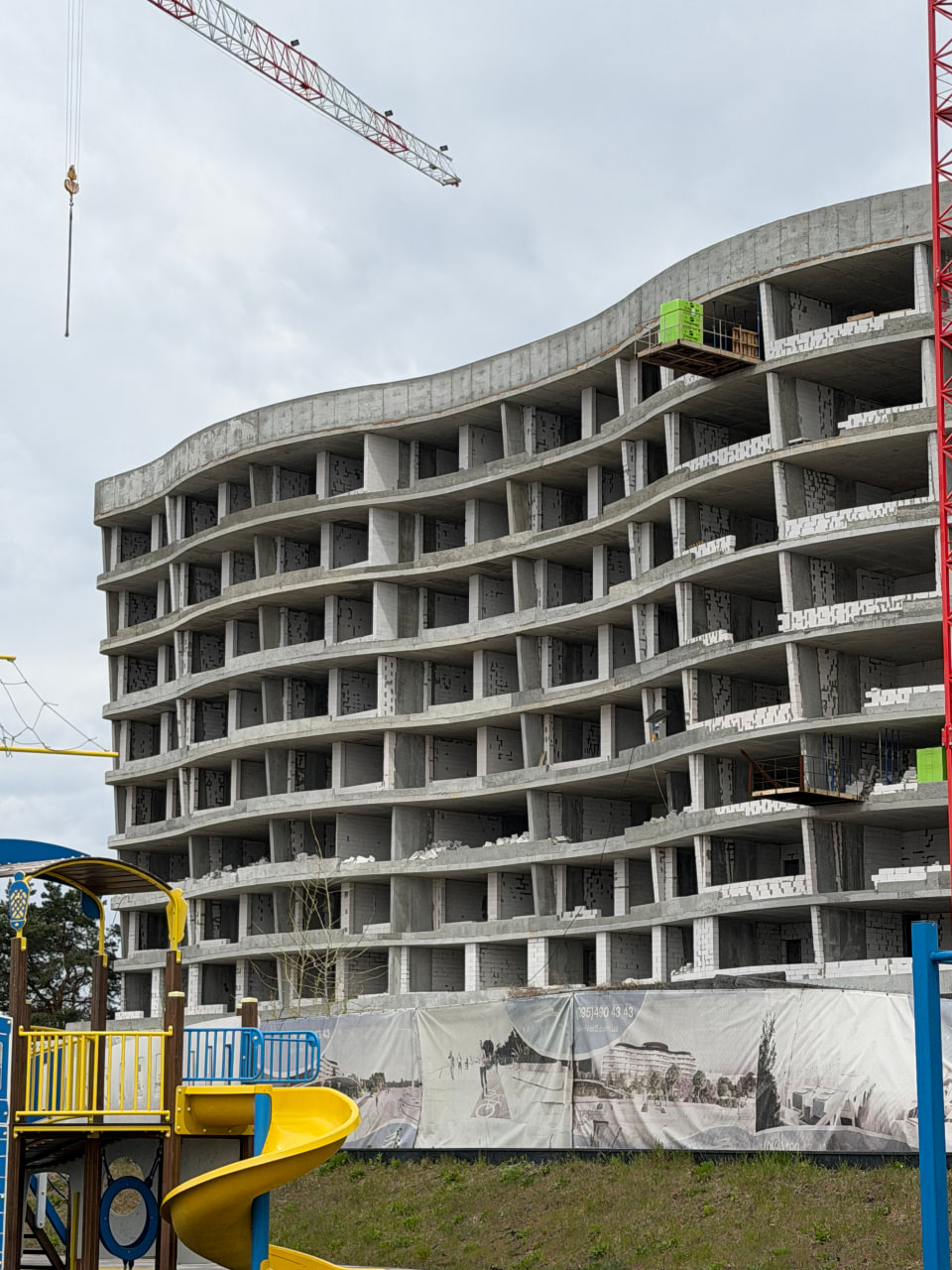

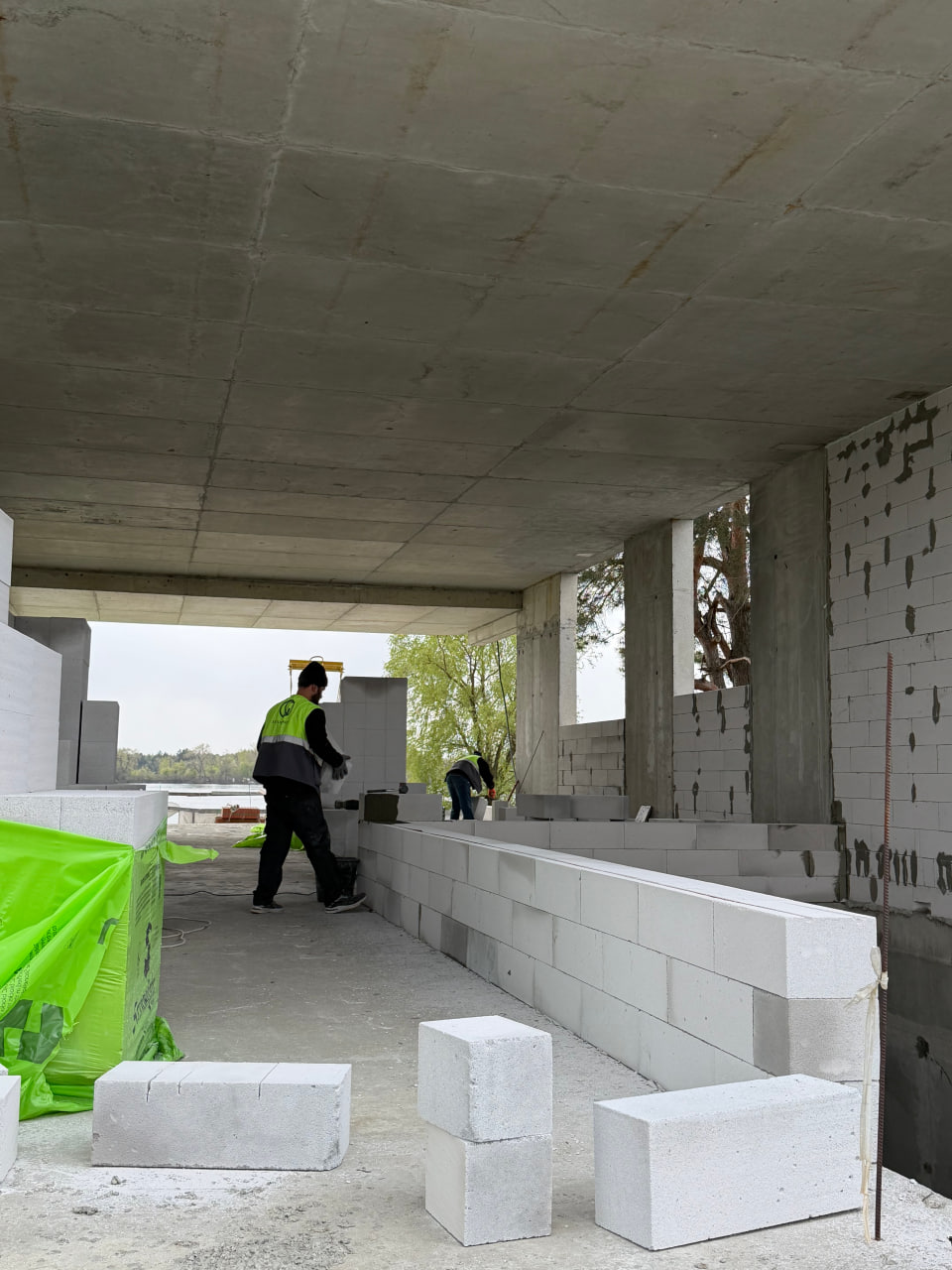

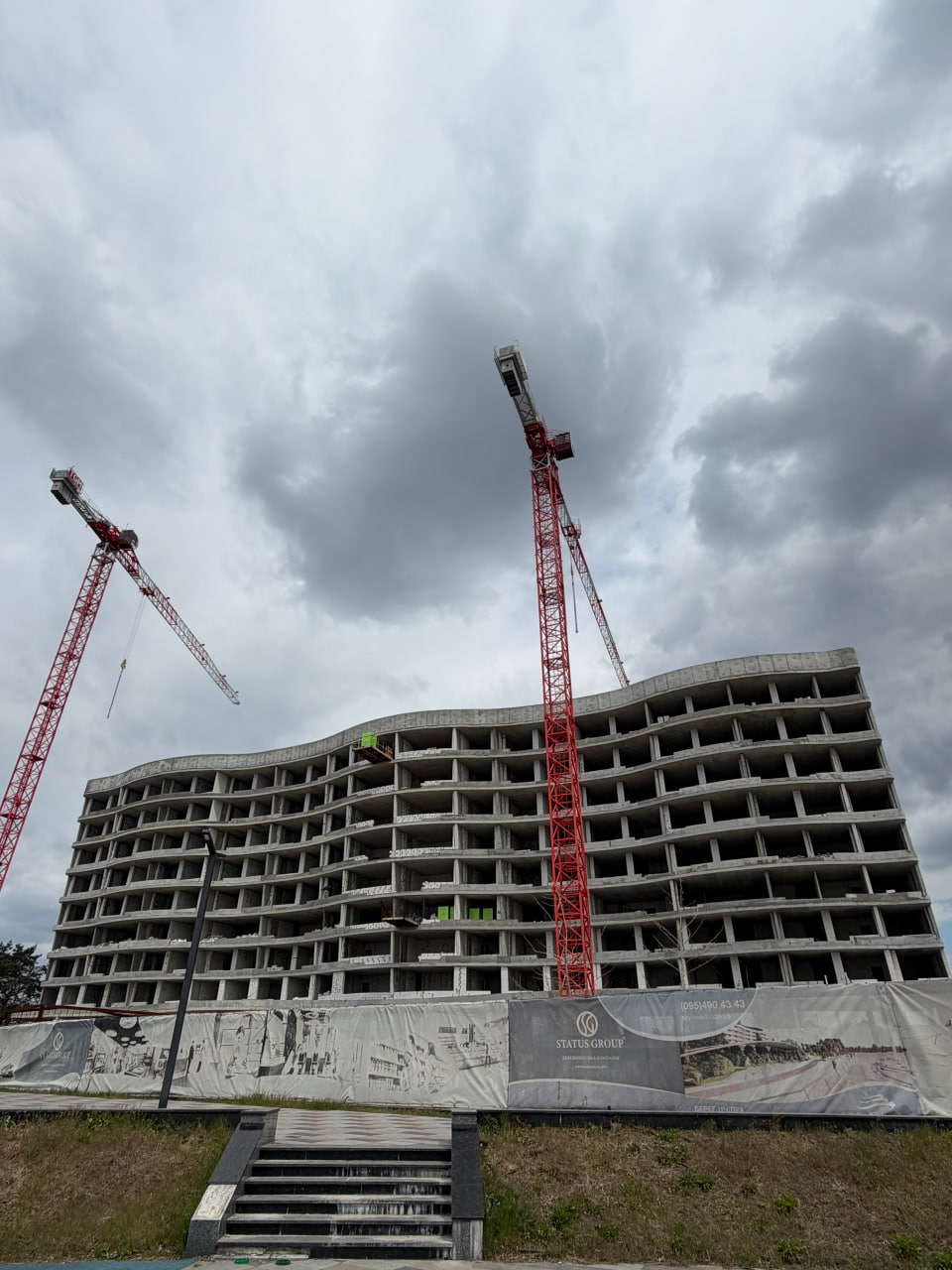

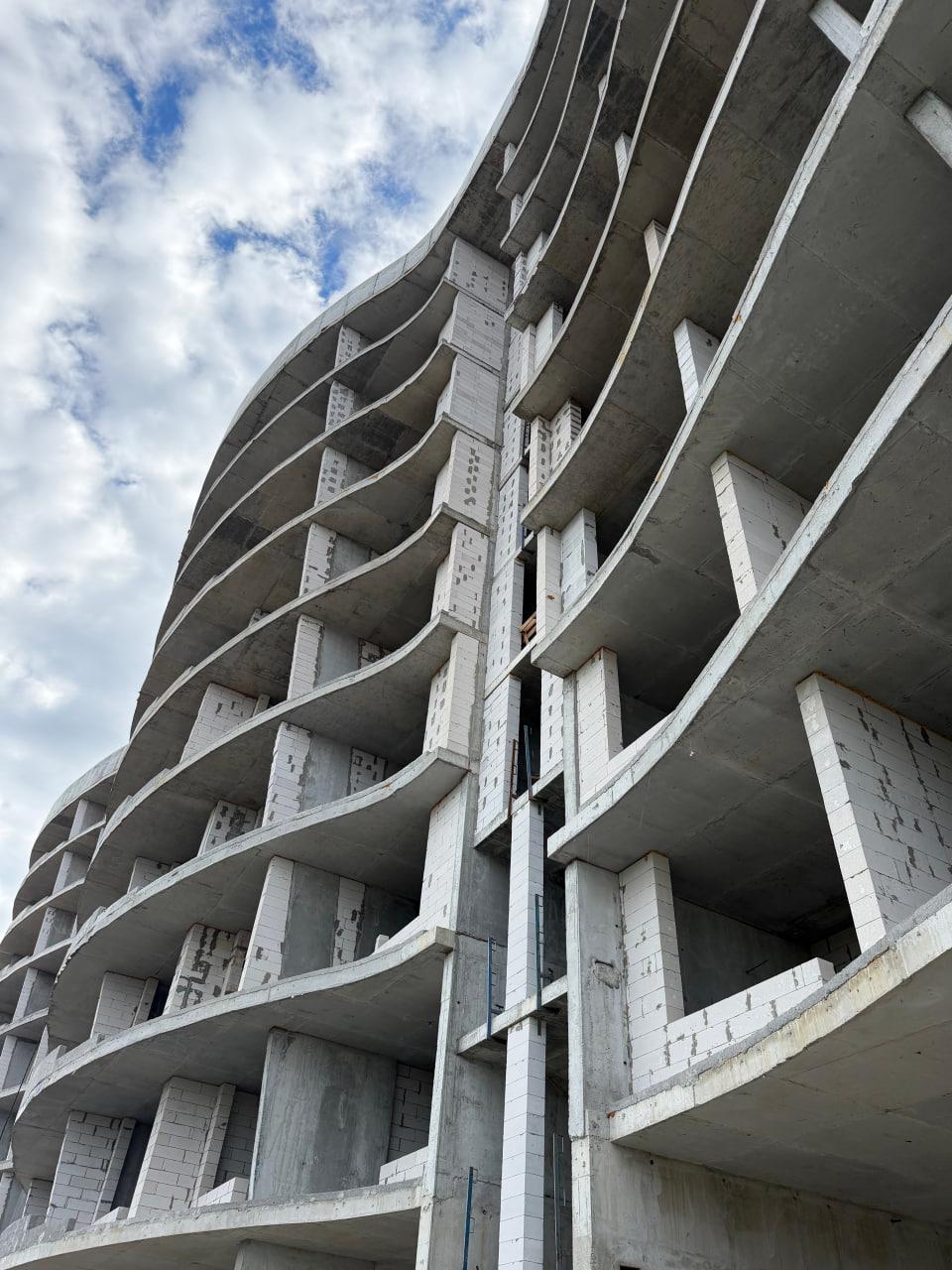

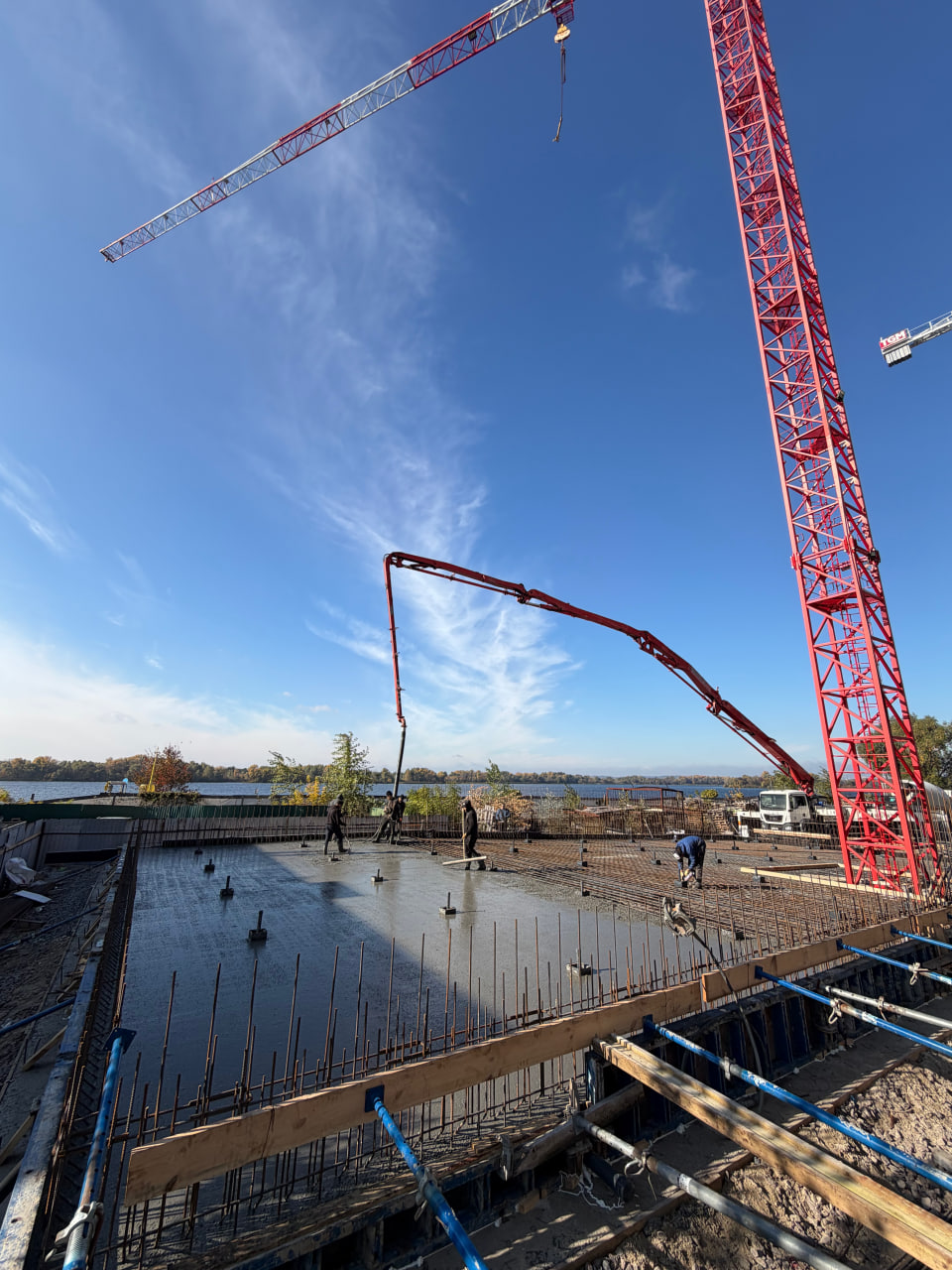

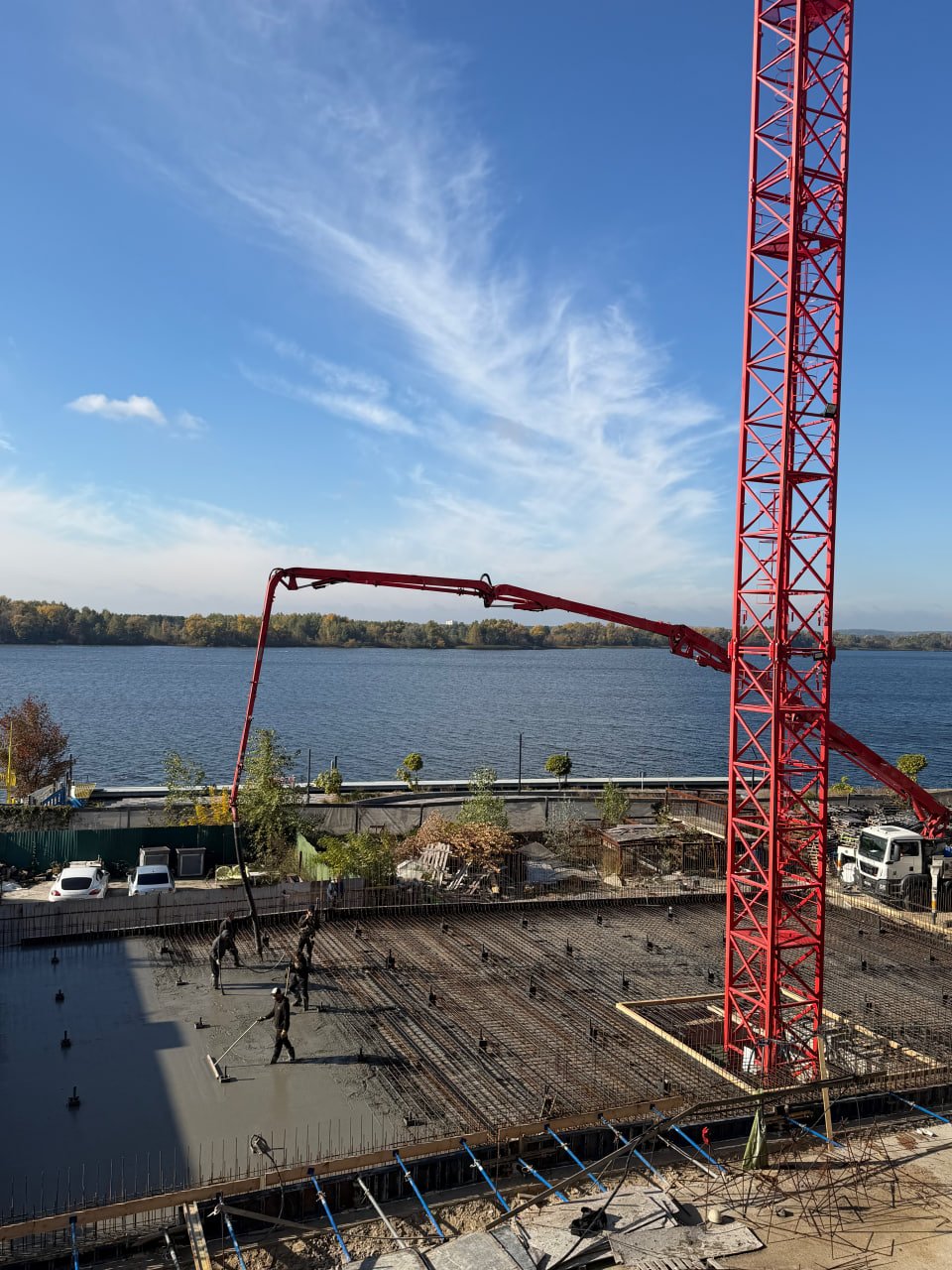

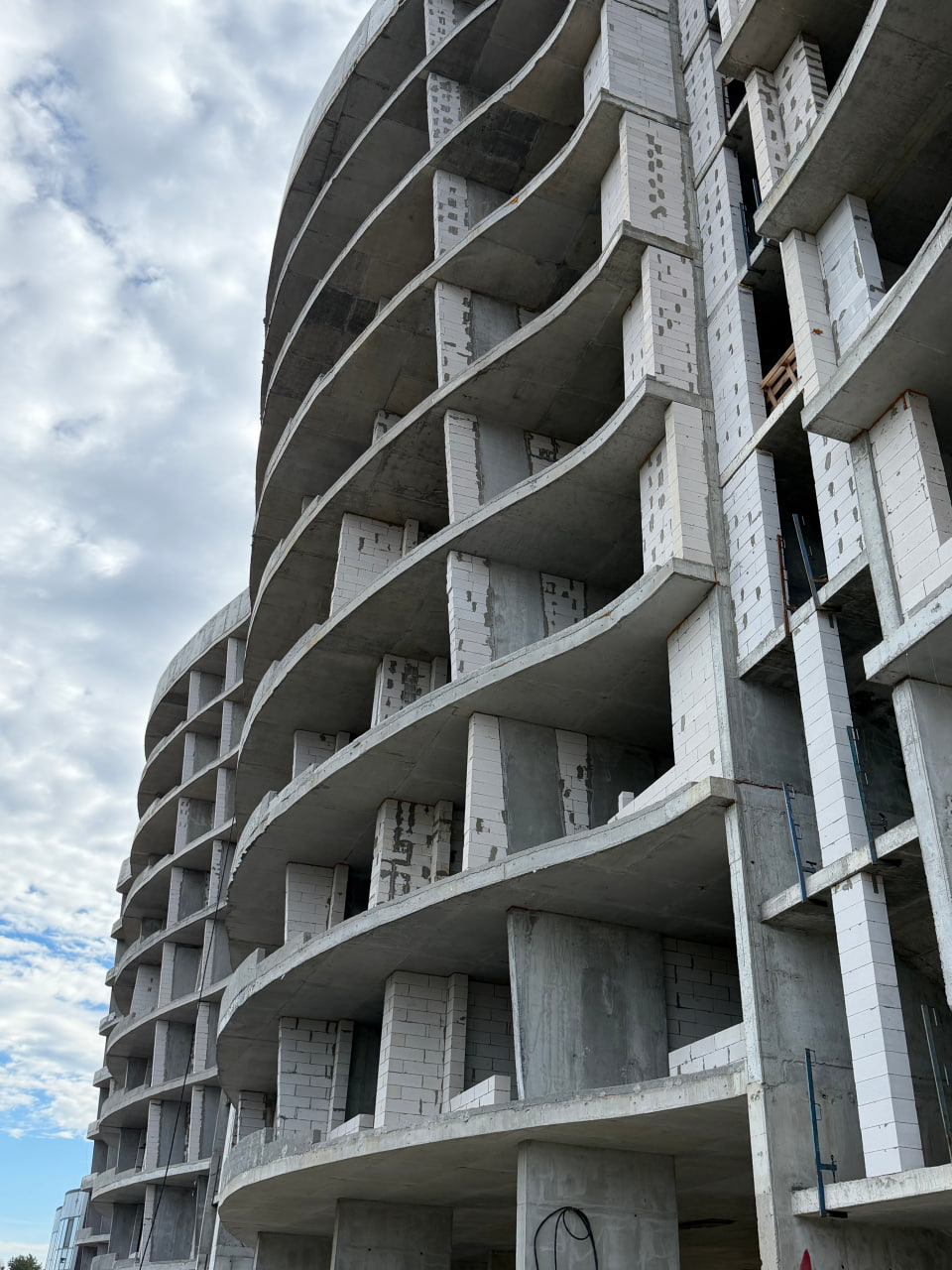

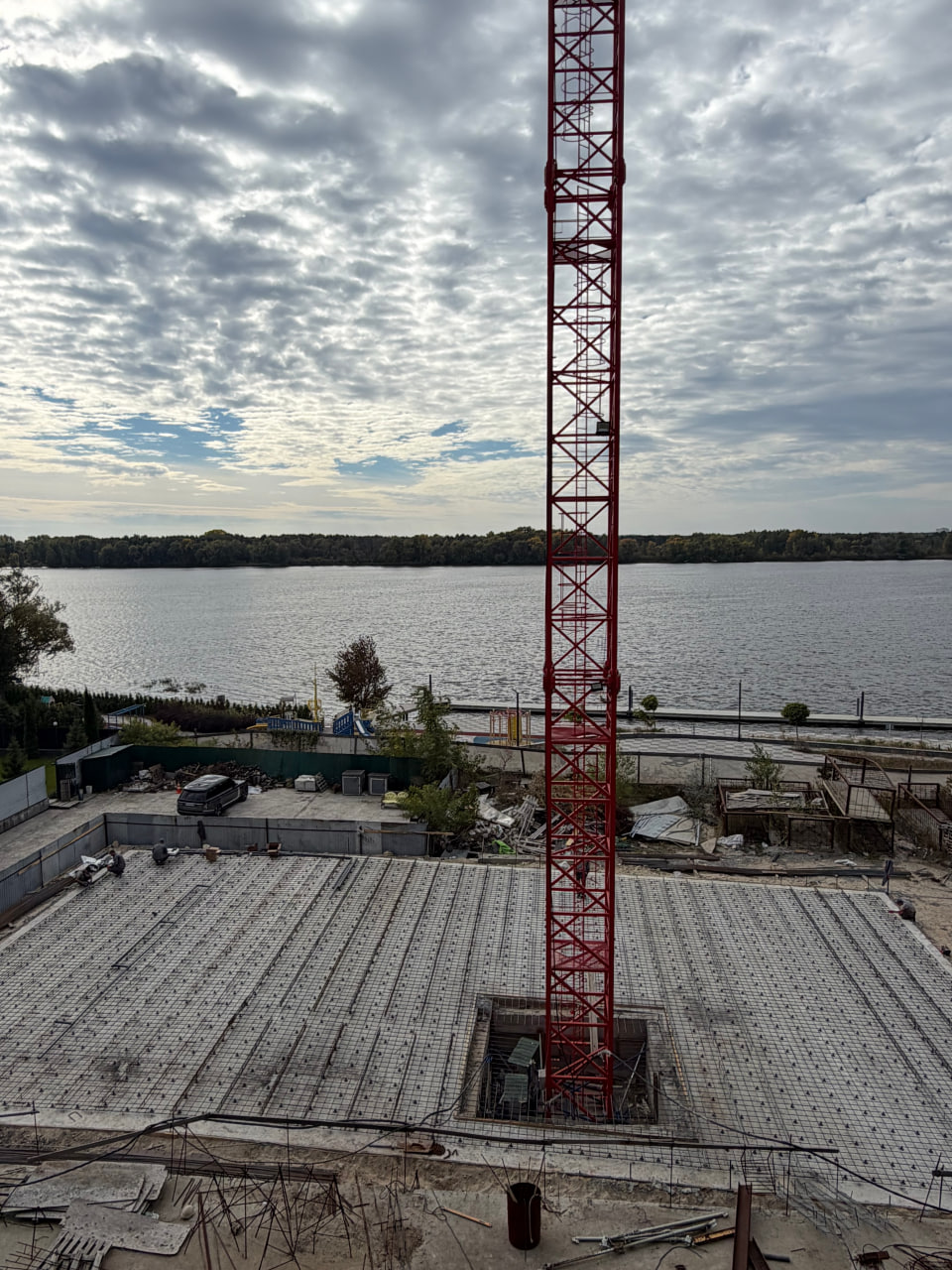

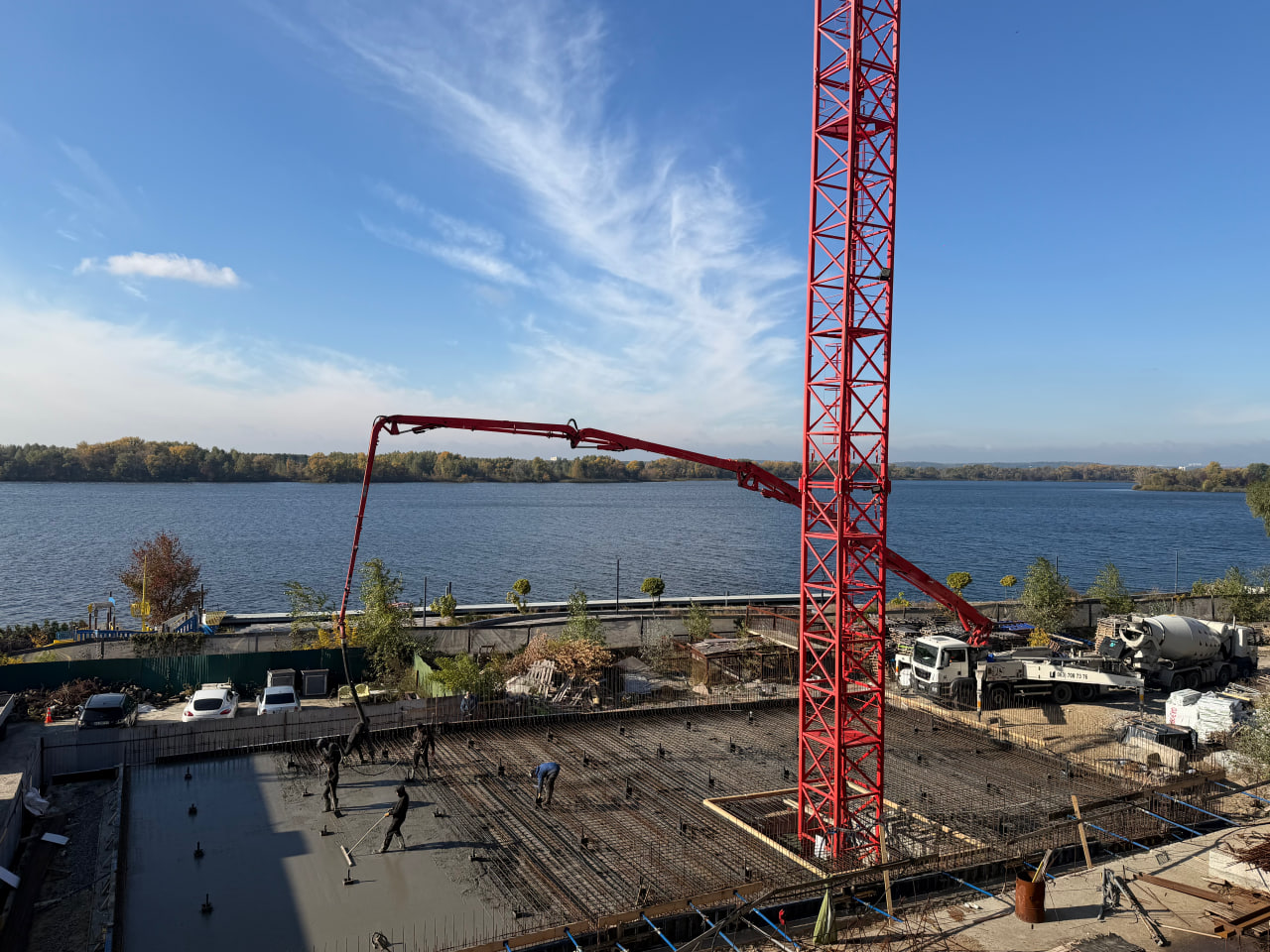

  • Бетонування стін і пілонів 2 секції, бетонування пілонів і колон 1 секції . Бетонування пандусу, плити перекриття цокольного поверху 1 секції .

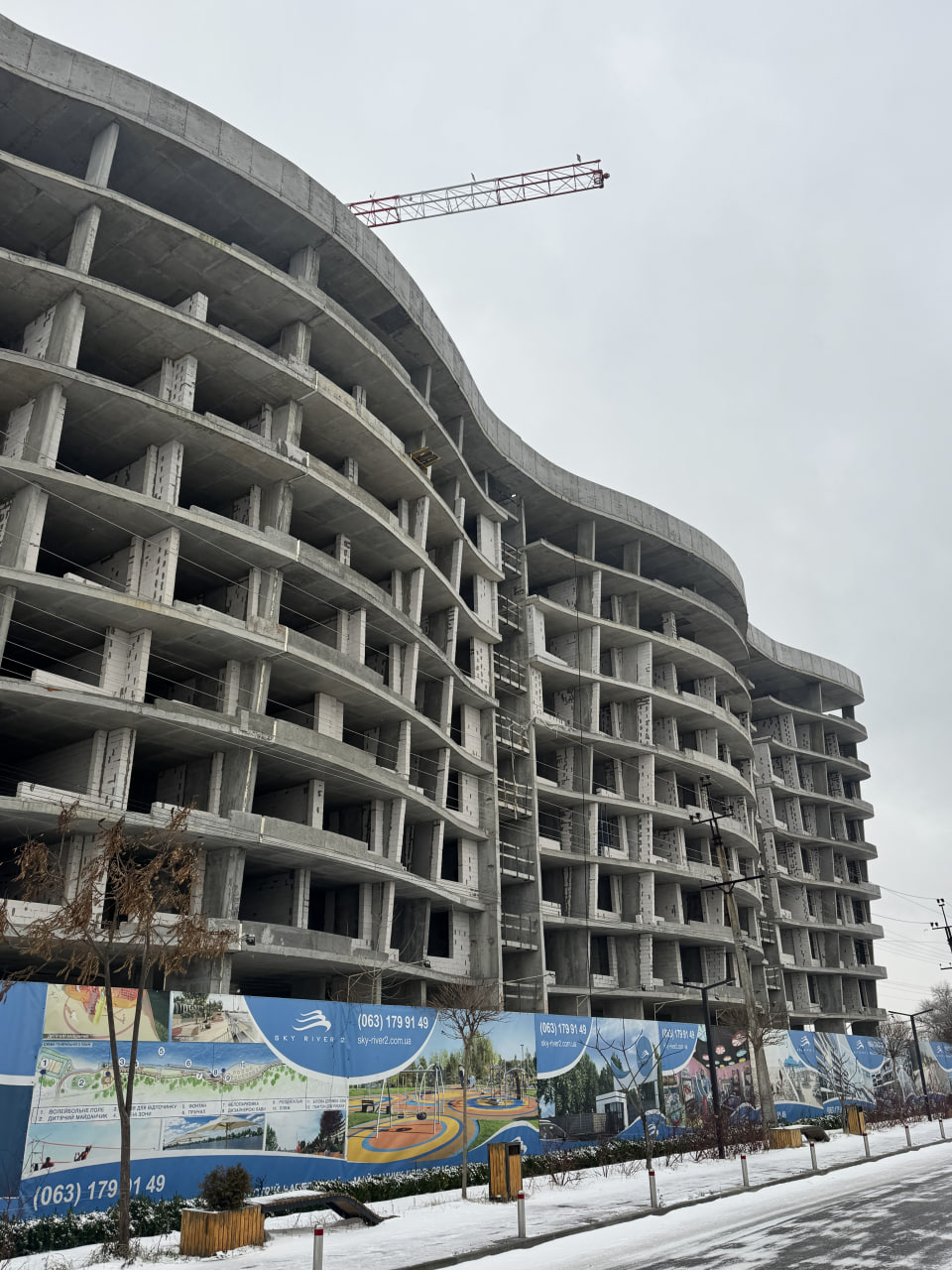

БЛАГОУСТРІЙ :

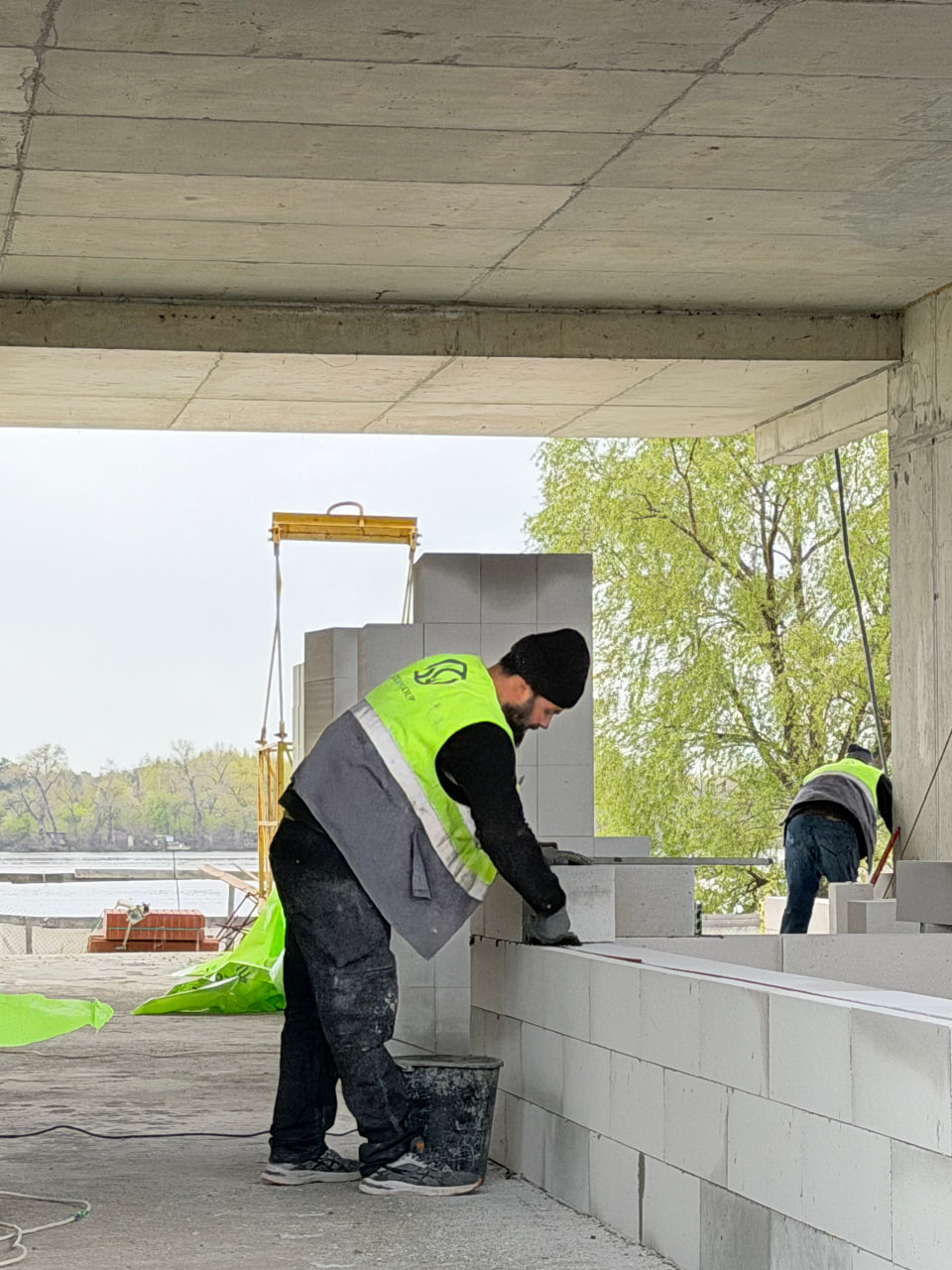

  • Фарбування дитячої площадки 1 і 2, спортмайданчика, бігової доріжки.
  • Монтаж накрив ок з лабрадориту на підпірній стіні ( набережна).
  • Встановлення лавочок на тротуарі.
  • Встановлення стовпів з нержавіючої сталі на тротуарі.
  • Монтаж гранітної плитки на набережній.

Ми регулярно повідомляємо про те, що відбувається на будівельному майданчику:

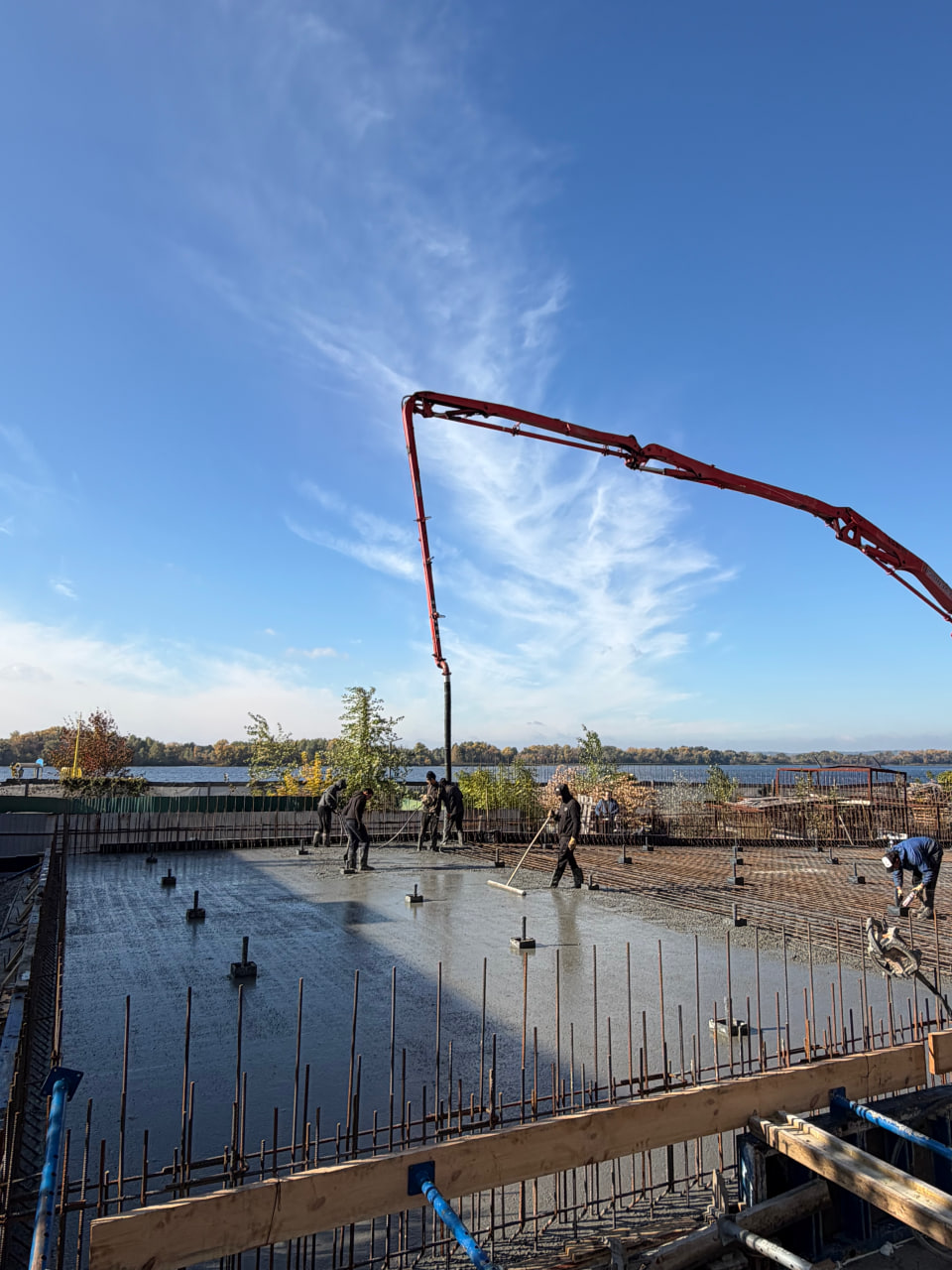

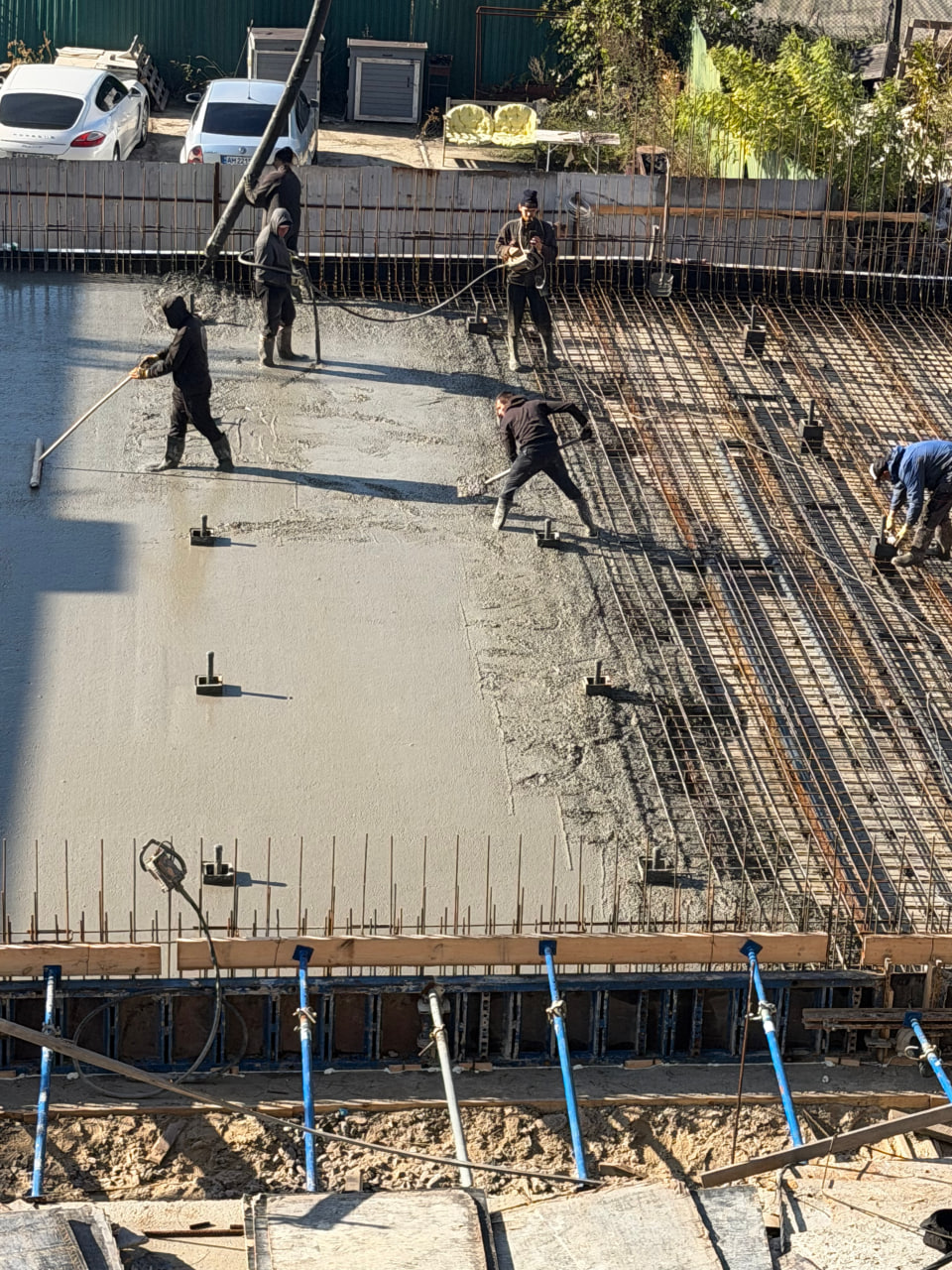

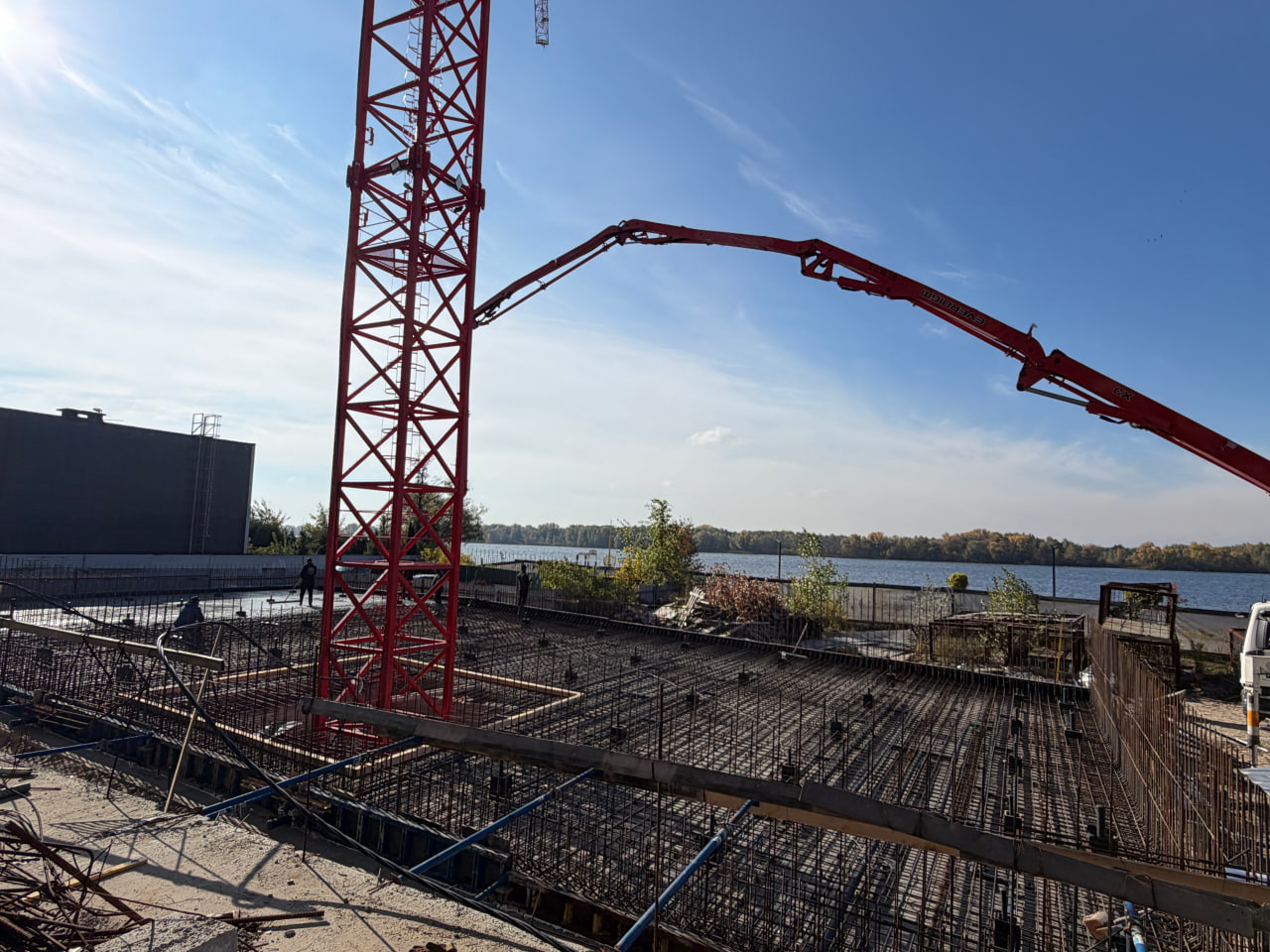

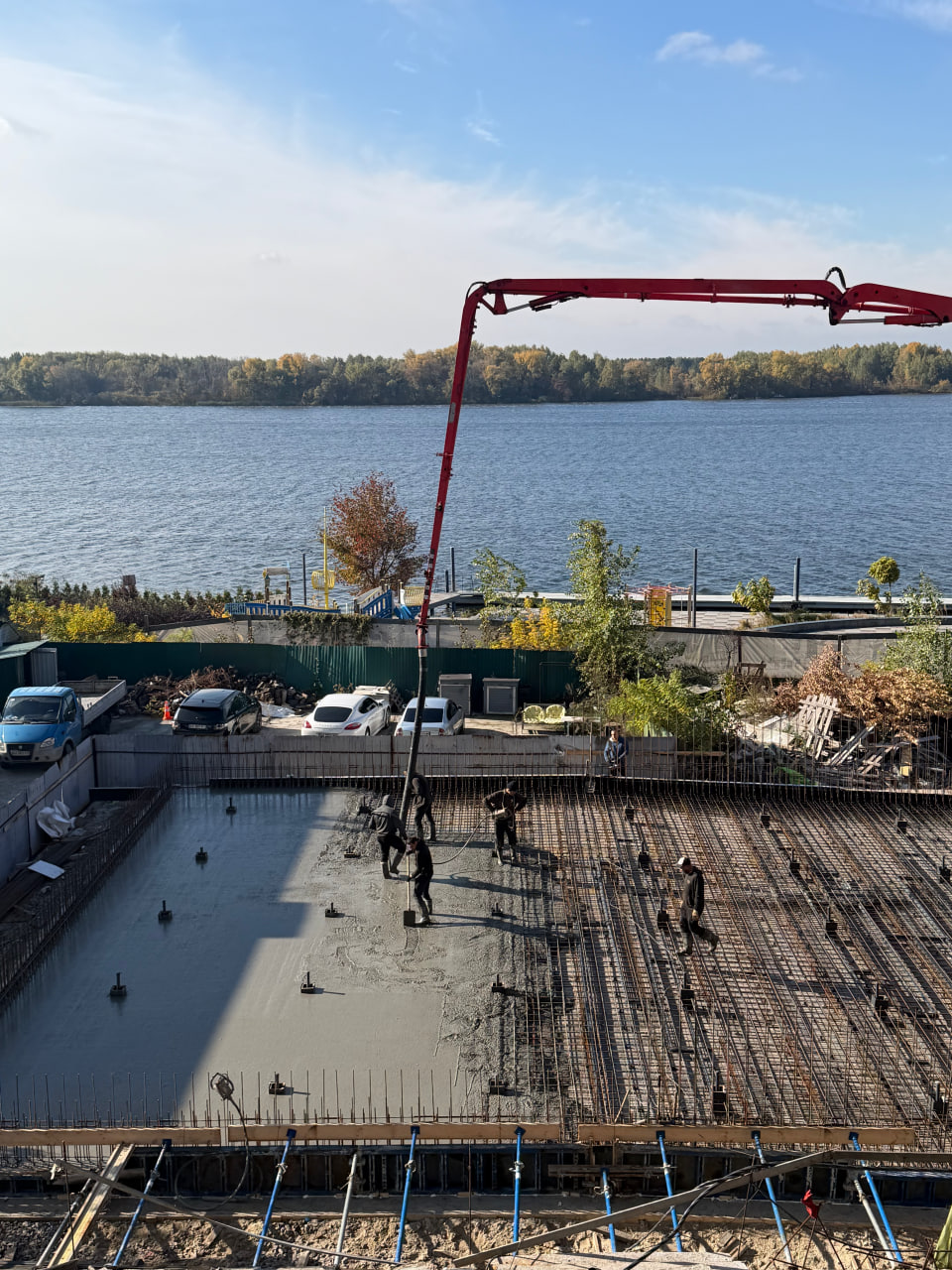

  •  Бетонування фундаментної плити 2 секції.
  •  Бетонування стіни, колон, пілонів, стін вхідної групи.

Це що стосується будинку.

Щодо благоустрою, наразі виконуються:

  •  Монтаж гранітної плитки на набережній.
  •  Монтаж стовпів з нержавіючої сталі на тротуарі зі сторони дороги.
  •  Прокладка гофру і кабеля для опор освітлення і підсвітки дерев зі сторони дороги.
  • Працює бурова установка, яка виконує роботи з побудови шпунта.
  • Йде завершення будівництва підпірної стіни берегової лінії та виконано будівництво бетонних сходів.
  • Завершено встановлення рекламних конструкцій загальною площею - 6тис кВ.м з нічною підсвіткою.
  • Завершено роботи з будівництва інфрастуктури: облаштовано дорогу-спуск до човнів , побудувано стоянку для авто.
  • Завершується розробка котловану
  • Йде завершення будівництва підпірної стіни берегової лінії та виконано будівництво бетонних сходів.
  • Завершено встановлення рекламних конструкцій загальною площею - 6тис кВ.м з нічною підсвіткою.
  • Завершено роботи з будівництва інфрастуктури: облаштовано дорогу-спуск до човнів , побудувано стоянку для авто.
  • Наразі виконуються роботи по благоустрію набережної, де зовсім скоро буде: - бігова доріжка; - велодоріжка; - літня тераса ресторану; - понтон для риболовлі; - причал для яхт та катерів.
  • Будівельники готують її вже до влаштування основи під фінішне покриття (гранітні плити).

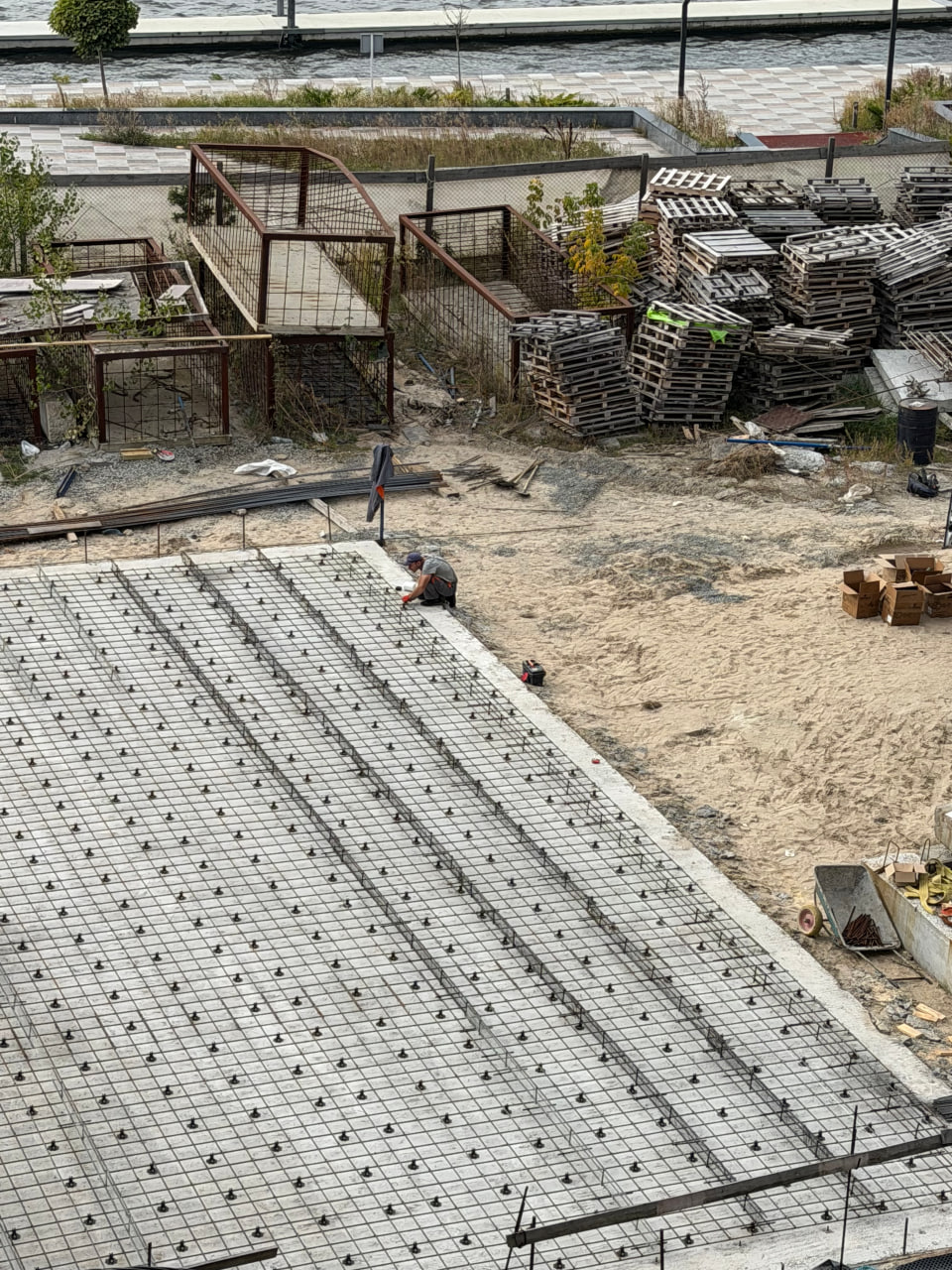

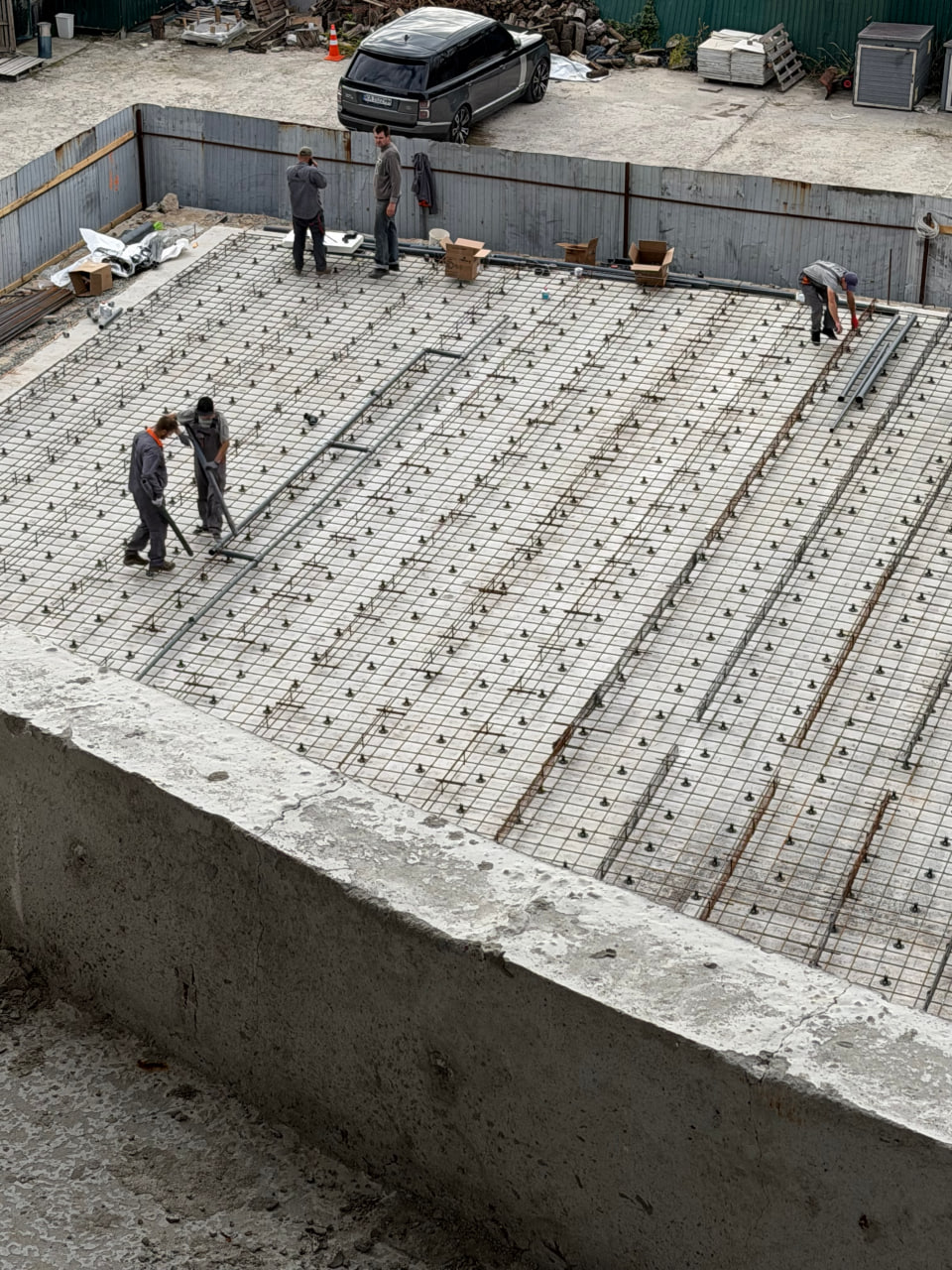

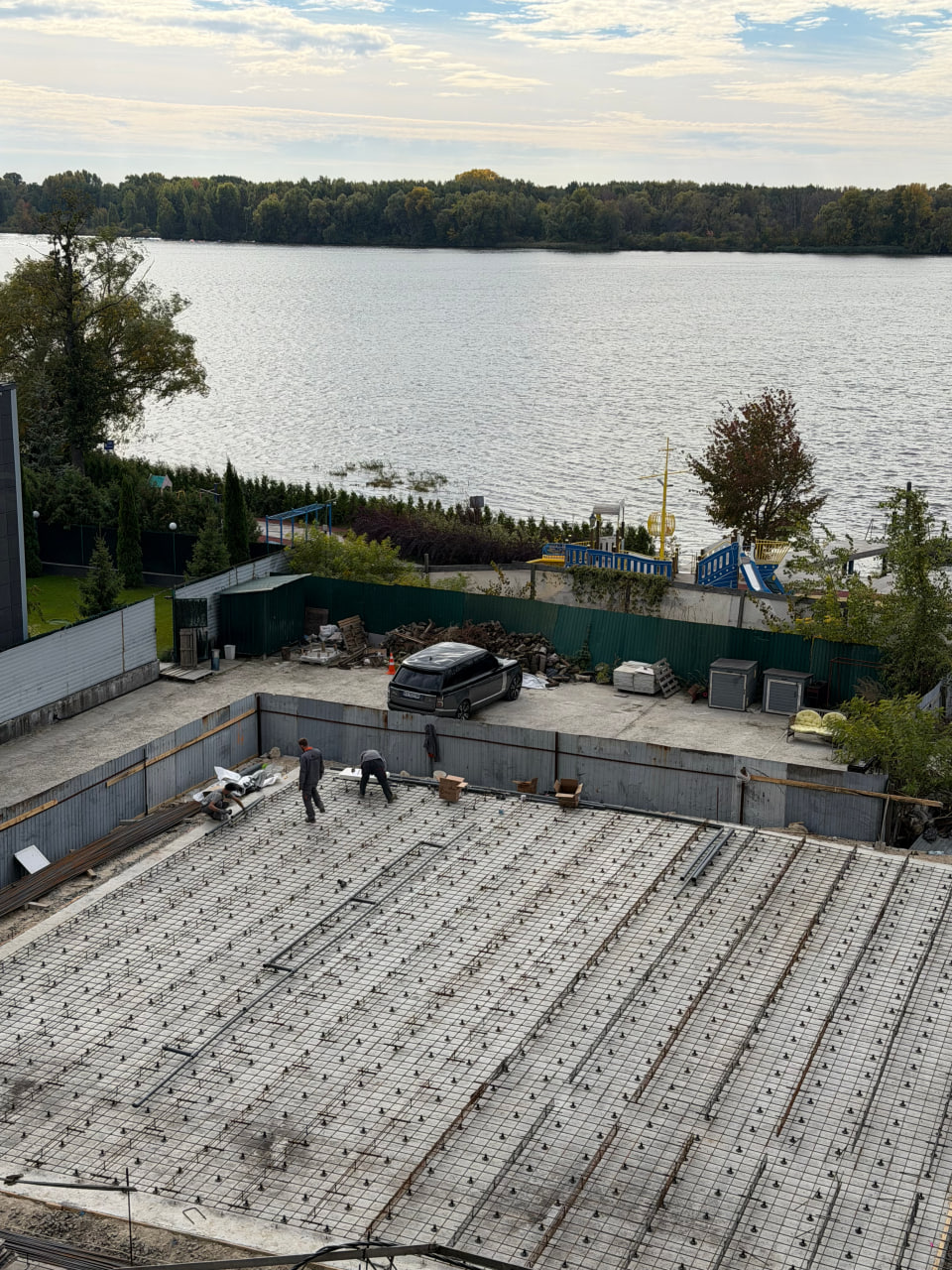

  • Виконуються роботи по влаштуванню пальового поля фундаменту.
  • Ведуться роботи по облаштуванню проїжджої частини.
  • Також ми хочемо нагадати, що завдяки наявності надземних та підземних паркінгів, внутрішні подвір'я вільні від машин.
  • Наразі завершуються роботи по влаштуванню пальового поля фундаменту.
  • Паралельно ведуться роботи по влаштуванню гідроізоляції фундаментної плити.

  • Встановлено дитячий майданчик. Територію навколо нього покращуємо та модернізуємо.
  • Активно працюємо над набережною.
  • Завершувальна стадія облаштування фундаменту
